• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 3418/QĐ-UBND Thanh Hóa 2024 Kế hoạch chọn nhà thầu dự án Nâng cấp đường Bắc Nam 1B và đường Bắc Nam 2

Ngày cập nhật: Thứ Ba, 20/08/2024 14:18 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 3418/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Về việc phê duyệt Kế hoạch lựa chọn nhà thầu dự án Nâng cấp, mở rộng đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường Xuân Lâm đến nút giao với đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
19/08/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Giao thông Đấu thầu-Cạnh tranh

TÓM TẮT QUYẾT ĐỊNH 3418/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 3418/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 3418/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
UỶ BAN NHÂN DÂN
TỈNH THANH HOÁ
CỘNG HOÀ XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Số:
/QĐ
UBND
Thanh Hoá, ngày
tháng
năm 20
2
4

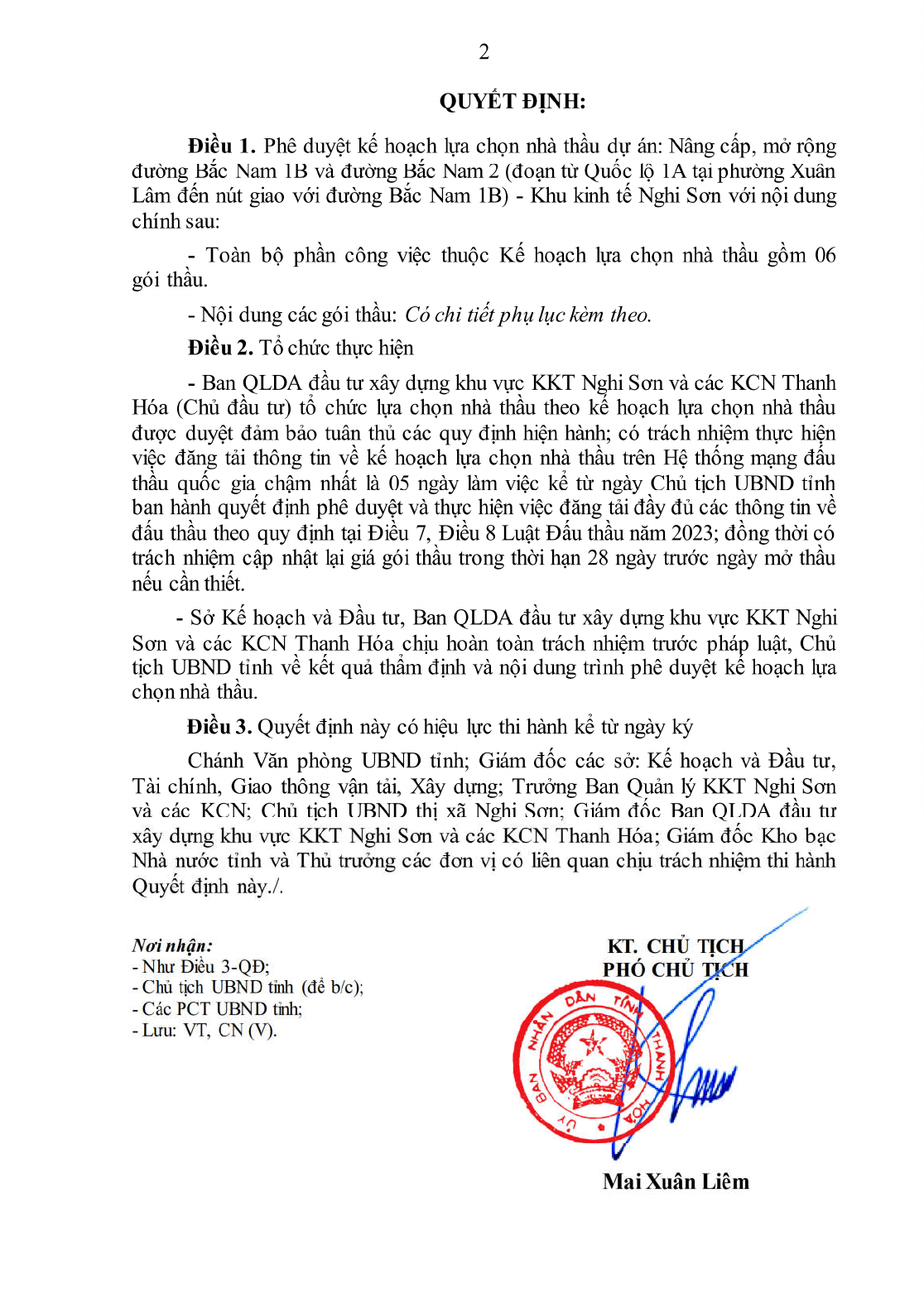

QUYẾT ĐỊNH
Về việc phê duyệt Kế hoạch lựa chọn nhà thầu dự án Nâng cấp, mở rộng
đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường
Xuân Lâm đến nút giao với đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn
CHỦ TỊCH ỦY BAN NHÂN DÂN TỈNH THANH HOÁ
Căn cứ Luật Tổ chức Chính quyền địa phương năm 2015; Luật Sửa đổi,
bổ sung một số điều của Luật Tổ chức chính phủ và Luật Tổ chức chính quyền
địa phương năm 2019;
Căn cứ Luật Đấu thầu số 22/2023/QH15 ngày 23/6/2023;
Căn cứ Nghị định số 24/2024/NĐ-CP ngày 27/02/2024 của Chính phủ
quy định chi tiết một số điều và biện pháp thi hành Luật Đấu thầu về lựa chọn
nhà thầu;
Căn cứ Thông tư số 06/2024/TT-BKHĐT ngày 26/4/2024 của Bộ Kế
hoạch và Đầu tư hướng dẫn việc cung cấp, đăng tải thông tin về lựa chọn nhà
thầu và mẫu hồ sơ đấu thầu trên Hệ thống mạng đấu thầu quốc gia;
Căn cứ Quyết định số 1307/QĐ-UBND ngày 03/4/2024 của UBND tỉnh
về việc điều chỉnh, bổ sung nguồn vốn tăng thu ngân sách trung ương bổ sung
có mục tiêu để đầu tư trở lại cho tỉnh Thanh Hóa theo quy định tại Nghị quyết
số 37/2021/QH15 ngày 13/11/2021 của Quốc hội vào kế hoạch đầu tư công
trung hạn nguồn vốn tăng thu, tiết kiệm chi ngân sách cấp tỉnh, nguồn vốn ngân
sách trung ương (nguồn vốn dự bị động viên) giai đoạn 2021 - 2025 tại Quyết
định số 3884/QĐ-UBND ngày 20/10/2023 của UBND tỉnh;
Căn cứ Quyết định số 3233/QĐ-UBND ngày 31/7/2024 của Chủ tịch
UBND tỉnh về việc phê duyệt dự án Nâng cấp, mở rộng đường Bắc Nam 1B và
đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường Xuân Lâm đến nút giao với
đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn;
Theo đề nghị của Giám đốc Sở Kế hoạch và Đầu tư tại Văn bản số
5437/SKHĐT-ĐTTĐGS ngày 13/8/2024 về thẩm định Kế hoạch lựa chọn nhà
thầu dự án Nâng cấp, mở rộng đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn
từ Quốc lộ 1A tại phường Xuân Lâm đến nút giao với đường Bắc Nam 1B) -
Khu kinh tế Nghi Sơn; của Ban QLDA đầu tư xây dựng khu vực KKT Nghi Sơn
và các KCN Thanh Hóa tại Văn bản số 60/TTr-BQLDAKV ngày 31/7/2024.
2
QUYẾT ĐỊNH:
Điều 1. Phê duyệt kế hoạch lựa chọn nhà thầu dự án: Nâng cấp, mở rộng
đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường Xuân
Lâm đến nút giao với đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn với nội dung
chính sau:
- Toàn bộ phần công việc thuộc Kế hoạch lựa chọn nhà thầu gồm 06
gói thầu.
- Nội dung các gói thầu: Có chi tiết phụ lục kèm theo.
Điều 2. Tổ chức thực hiện
- Ban QLDA đầu tư xây dựng khu vực KKT Nghi Sơn và các KCN Thanh
Hóa (Chủ đầu tư) tổ chức lựa chọn nhà thầu theo kế hoạch lựa chọn nhà thầu
được duyệt đảm bảo tuân thủ các quy định hiện hành; có trách nhiệm thực hiện
việc đăng tải thông tin về kế hoạch lựa chọn nhà thầu trên Hệ thống mạng đấu
thầu quốc gia chậm nhất là 05 ngày làm việc kể từ ngày Chủ tịch UBND tỉnh
ban hành quyết định phê duyệt và thực hiện việc đăng tải đầy đủ các thông tin về
đấu thầu theo quy định tại Điều 7, Điều 8 Luật Đấu thầu năm 2023; đồng thời có
trách nhiệm cập nhật lại giá gói thầu trong thời hạn 28 ngày trước ngày mở thầu
nếu cần thiết.
- Sở Kế hoạch và Đầu tư, Ban QLDA đầu tư xây dựng khu vực KKT Nghi
Sơn và các KCN Thanh Hóa chịu hoàn toàn trách nhiệm trước pháp luật, Chủ
tịch UBND tỉnh về kết quả thẩm định và nội dung trình phê duyệt kế hoạch lựa
chọn nhà thầu.
Điều 3. Quyết định này có hiệu lực thi hành kể từ ngày ký
Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Kế hoạch và Đầu tư,
Tài chính, Giao thông vận tải, Xây dựng; Trưởng Ban Quản lý KKT Nghi Sơn
và các KCN; Chủ tịch UBND thị xã Nghi Sơn; Giám đốc Ban QLDA đầu tư
xây dựng khu vực KKT Nghi Sơn và các KCN Thanh Hóa; Giám đốc Kho bạc
Nhà nước tỉnh và Thủ trưởng các đơn vị có liên quan chịu trách nhiệm thi hành
Quyết định này./.
Nơi nhận
:
- Như Điều 3-QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (V).
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm
PHỤ LỤC
Kế hoạch lựa chọn nhà thầu dự án: Nâng cấp, mở rộng đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường
Xuân Lâm đến nút giao với đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn
(Kèm theo Quyết định số /QĐ-UBND ngày tháng năm 2024 của Chủ tịch UBND tỉnh)
STT
Tên
chủ
đầu tư
Tên gói thầu
Giá gói
thầu
(triệu đồng)
Nguồn
vốn
Hình thức
lựa chọn nhà
thầu
Phương
thức lựa
chọn
nhà thầu
Thời
gian tổ
chức
lựa
chọn
nhà
thầu
Thời
gian bắt
đầu tổ
chức
lựa
chọn
nhà
thầu
Loại hợp đồng
Thời
gian
thực
hiện
gói
thầu
Tùy
chọn
mua
thêm
Giám
sát
hoạt
động
đấu
thầu
Tên gói thầu
Tóm tắt công
việc chính của
gói thầu
1
Ban
QLDA
đầu tư
xây
dựng
khu
vực
KKT
Nghi
Sơn và
các
KCN
Thanh
Hóa
Gói thầu số 01: Tư
vấn khảo sát, lập
hồ sơ thiết kế
BVTC và dự toán,
khôi phục cắm cọc
GPMB
Thực hiện khảo
sát, lập hồ sơ
thiết kế BVTC
và dự toán, khôi
phục cắm cọc
GPMB
6.633,77
Nguồn
tăng thu
ngân sách
trung
ương năm
2022 bổ
sung có
mục tiêu
để đầu tư
trở lại cho
tỉnh
Thanh
Hóa
Đấu thầu
rộng rãi trong
nước qua Hệ
thống mạng
đấu thầu quốc
gia
Một giai
đoạn, hai
túi hồ sơ
45 ngày
Quý
III/2024
Trọn gói
45
ngày
Không
áp dụng
Không
2
Gói thầu số 02: Tư
vấn thẩm tra thiết
kế bản vẽ thi công
và dự toán
Thực hiện thẩm
tra thiết kế bản
vẽ thi công và dự
toán
436,73
Chỉ định thầu
rút gọn trong
nước
05 ngày
Quý
III/2024
Trọn gói
20
ngày
Không
áp dụng
Không
3
Gói thầu số 03: Tư
vấn thẩm định giá
Thẩm định giá
vật tư, thiết bị
201,30
Chỉ định thầu
rút gọn trong
nước
05 ngày
Quý
III/2024
Trọn gói
20
ngày
Không
áp dụng
Không
4
Gói thầu số 04: Thi
công xây dựng
công trình và bảo
hiểm công trình
trong thời gian xây
dựng
Thực hiện thi
công xây dựng
công trình, đảm
bảo an toàn giao
thông phục vụ thi
công, đấu nối hạ
tầng kỹ thuật và
bảo hiểm công
trình trong thời
gian xây dựng
389.848,76
Đấu thầu
rộng rãi trong
nước qua Hệ
thống mạng
đấu thầu quốc
gia
Một giai
đoạn,
một túi
hồ sơ
45 ngày
Quý
IV/2024
Hợp đồng hỗn
hợp; trong đó, áp
dụng hợp đồng
đơn giá điều
chỉnh đối với
hạng mục xây
dựng (không bao
gồm phần đèn tín
hiệu giao thông),
hợp đồng trọn gói
đối với các hạng
mục còn lại
390
ngày
Không
áp dụng
Không
4
STT
Tên
chủ
đầu tư
Tên gói thầu
Giá gói
thầu
(triệu đồng)
Nguồn
vốn
Hình thức
lựa chọn nhà
thầu
Phương
thức lựa
chọn
nhà thầu
Thời
gian tổ
chức
lựa
chọn
nhà
thầu
Thời
gian bắt
đầu tổ
chức
lựa
chọn
nhà
thầu
Loại hợp đồng
Thời
gian
thực
hiện
gói
thầu
Tùy
chọn
mua
thêm
Giám
sát
hoạt
động
đấu
thầu
Tên gói thầu
Tóm tắt công
việc chính của
gói thầu
5
Ban
QLDA
đầu tư
xây
dựng
khu
vực
KKT
Nghi
Sơn và
các
KCN
Thanh
Hóa
Gói
thầu số 05:
Giám sát thi công
xây dựng công
trình
Thực hiện giám
sát thi công xây
dựng công trình
3.690,00
Nguồn
tăng thu
ngân sách
trung
ương năm
2022 bổ
sung có
mục tiêu
để đầu tư
trở lại cho
tỉnh
Thanh
Hóa
Tự thực hiện
Quý
IV/2024
Trọn gói
390
ngày
Không
áp dụng
Không
6
Gói thầu số 06: Tư
vấn kiểm toán
Thực hiện lập
báo cáo kiểm
toán dự án
(không bao gồm
GPMB)
981,55
Đấu thầu
rộng rãi trong
nước qua Hệ
thống mạng
đấu thầu quốc
gia
Một giai
đoạn, hai
túi hồ sơ
45 ngày
Quý
IV/2025
Trọn gói
30
ngày
Không
áp dụng
Không
Tổng giá gói thầu 401.792,11
Ghi chú: Giá các gói thầu được xác định trên cơ sở tổng mức đầu tư dự án được duyệt tại Quyết định số 3233/QĐ-UBND ngày 31/7/2024 của Chủ tịch
UBND tỉnh; giá gói thầu số 04 phần thi công xây dựng (không bao gồm phần đèn tín hiệu giao thông) và bảo hiểm công trình bao gồm 9,185% chi phí
dự phòng khối lượng phát sinh và 3,82% chi phí dự phòng trượt giá, phần công việc còn lại của gói thầu không bao gồm chi phí dự phòng; các gói thầu
còn lại không bao gồm chi phí dự phòng. Chủ đầu tư cập nhật lại giá các gói thầu trong thời gian 28 ngày trước ngày mở thầu nếu cần thiết.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 3418/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa về việc phê duyệt Kế hoạch lựa chọn nhà thầu dự án Nâng cấp, mở rộng đường Bắc Nam 1B và đường Bắc Nam 2 (đoạn từ Quốc lộ 1A tại phường Xuân Lâm đến nút giao với đường Bắc Nam 1B) - Khu kinh tế Nghi Sơn

văn bản tiếng việt

downloadQuyết định 3418/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
