• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 1180/QĐ-UBND Quảng Nam 2024 điều chỉnh dự án đầu tư xây dựng công trình Đường giao thông huyện Đại Lộc

Ngày cập nhật: Thứ Sáu, 17/05/2024 18:55 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Quảng Nam
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 1180/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Hồ Quang Bửu
Trích yếu: Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đường giao thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành chính huyện Đại Lộc
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
17/05/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Đầu tư

TÓM TẮT QUYẾT ĐỊNH 1180/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 1180/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 1180/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
ỦY
BAN NHÂN DÂN
TỈNH QUẢNG NAM

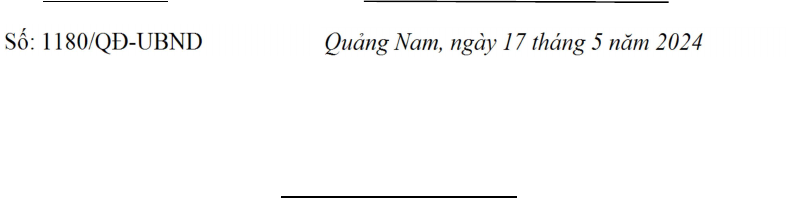

Số: /QĐ-UBND
CỘNG
HÒA XÃ
HỘI
CHỦ
VIỆT
NAM
Độc lập - Tự do - Hạnh phúc
Quảng Nam, ngày tháng 5 năm 2024
QUYẾT ĐỊNH
Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đường giao
thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành chính huyện Đại Lộc
ỦY BAN NHÂN DÂN TỈNH QUẢNG NAM
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật Sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Luật Đầu tư công ngày 13/6/2019;
Căn cứ Luật Xây dựng ngày 18/6/2014; Luật Sửa đổi, bổ sung một số
điều của Luật Xây dựng ngày 28/6/2020;
Căn cứ các Nghị định của Chính phủ: số 15/2021/NĐ-CP ngày
03/3/2021 quy định chi tiết một số nội dung về quản lý dự án đầu tư xây
dựng; số 06/2021/NĐ-CP ngày 26/01/2021 quy định chi tiết một số nội dung
về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng; số
10/2021/NĐ-CP ngày 09/02/2021 về quản lý chi phí đầu tư xây dựng; số
40/2020/ND-CP ngày 06/4/2020 hướng dẫn thi hành Luật Đầu tư công; số
35/2023/NĐ-CP ngày 20/6/2023 sửa đổi, bổ sung một số điều của các Nghị
định thuộc lĩnh vực quản lý nhà nước của Bộ Xây dựng;
Căn cứ Nghị quyết số 56/NQ-HĐND ngày 08/12/2023 của HĐND tỉnh
về Kế hoạch đầu tư công năm 2024; Công văn số 125/UBND-KTTH ngày
08/01/2024 của UBND tỉnh về việc danh mục các dự án quá hạn thời gian bố
trí vốn theo quy định đã được HĐND tỉnh thống nhất kéo dài; Thông báo số
13/TB-UBND ngày 12/01/2024 của UBND tỉnh về kết luận cuộc họp giao ban
ngày 10/01/2024 giữa Chủ tịch và các Phó Chủ tịch UBND tỉnh;
Căn cứ Quyết định số 1751/QĐ-UBND ngày 28/6/2021 của UBND tỉnh
phê duyệt dự án Đường giao thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành
chính huyện Đại Lộc;
Xét Tờ trình số 73/TTr-UBND ngày 08/4/2024, các Báo cáo số 149/BC-
UBND ngày 08/4/2024 và số 165/BC-UBND ngày 17/4/2024 của UBND
huyện Đại Lộc (Chủ đầu tư) về việc điều chỉnh, bổ sung dự án Đường giao
thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành chính huyện Đại Lộc kèm theo
hồ sơ thiết kế điều chỉnh, bổ sung dự án;
Theo đề nghị của Sở Giao thông vận tải tại Tờ trình số 1698/TTr-SGTVT
ngày 16/5/2024; kèm theo Kết quả thẩm định điều chỉnh số 1697/KQTĐ-
SGTVT ngày 16/5/2024; Công văn số 3229/SKHĐT-TĐDA ngày 14/11/2023
2
của Sở Kế hoạch và Đầu tư, Công văn số 1616/SXD-QLHT ngày 03/10/2023
của Sở Xây dựng.
QUYẾT ĐỊNH:
Điều 1. Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đường
giao thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành chính huyện Đại Lộc đã
được phê duyệt tại Quyết định số 1751/QĐ-UBND ngày 28/6/2021 của
UBND tỉnh Quảng Nam, như sau:
1. Điều chỉnh, bổ sung thiết kế cơ sở.
a) Điều chỉnh nâng cao độ thiết kế mặt đường đoạn Km2+606,53 -
Km2+808,02 (dài 201,49m):
Vi chỉnh, nâng cao độ mặt đường lên từ 02 cm đến 40 cm cho phù hợp
với cao độ trong hồ sơ quy hoạch được phê duyệt. Đoạn đã thi công các lớp
nền đường K95, K98, cấp phối đá dăm và hệ thống thoát nước dọc, thì giữ
nguyên phần đã thi công và nâng cao độ nền đường bằng cấp phối đá dăm
Dmax25 (đối với những vị trí chênh cao ≥8 cm) hoặc bê tông xi măng M300
(đối với những vị trí chênh cao <8 cm) trước khi thi công lớp mặt đường
BTXM của kết cấu đã duyệt; nâng cao độ đỉnh hố ga theo cao độ mặt đường
điều chỉnh.
b) Bổ sung cải tạo đoạn từ điểm cuối dự án (Km2+808) đến nút giao
G54 (Km2+865) dài 57 m:
- Quy mô: theo quy mô đoạn 2 (mặt cắt đường đô thị) của dự án đã phê
duyệt.
- Trắc dọc: theo cao độ trong hồ sơ quy hoạch được duyệt.
- Giải pháp thiết kế: bám theo cao độ mặt đường bê tông xi măng hiện
trạng, bù vênh cấp phối đá dăm Dmax25 trước khi thi công các lớp kết cấu
mặt đường theo thiết kế đã duyệt.
- Hệ thống thoát nước: tận dụng hệ thống thoát nước hiện trạng; nâng
cao độ đỉnh hố ga theo cao độ mặt đường điều chỉnh.
- Nút giao thông: bổ sung 01 nút giao, thiết kế dạng nút giao đơn giản,
cùng mức. Kết cấu như kết cấu đã duyệt.
c) Bổ sung cống chui dân sinh tại Km1+722,20:
- Khẩu độ cống BxH = (4x3,2) m. Kết cấu: thân cống và bản giảm tải
cống bằng BTCT 25Mpa; thân, móng tường đầu, tường cánh bằng BTXM
12Mpa.
- Điều chỉnh nâng cao độ đoạn từ Km1+536,12 - Km1+784,46 dài
248.34 m, cho phù hợp với tĩnh không cống chui dân sinh.
2. Tổng mức đầu tư điều chỉnh: 59.998.699.000 đồng (Năm mươi chín tỷ,
chín trăm chín mươi tám triệu, sáu trăm chín mươi chín ngàn đồng). Trong đó:
3
TT Khoản mục chi phí
Tổng mức đầu
tư được duyệt
(A)
Giá trị điều
chỉnh, bổ sung
đợt này (B)
Tổng mức sau
điều chỉnh
(A) + (B)
1
Chi phí xây
dựng
39.051.900.000
3.877.289.000
42.929.189.000
2
Chi phí
quản
lý
dự
án
835.551.000
84.313.000
919.864.000
3
Chi phí
tư
vấn
Đ
TXD
2.676.995.000
206.793.000
2.883.788.000
4
Chi phí khác
668.755.000
43.809.000
712.564.000
5
Chi phí
dự
phòng
4.919.938.000
-4.212.204.000
707.734.000
6
Chi phí BT-GPMB
11.845.560.000
11.845.560.000
6
Tổng
cộng
59.998.699.000
59.998.699.000
3. Điều chỉnh thời gian thực hiện dự án, như sau:
- Thời gian thực hiện dự án đã duyệt: năm 2021 - 2023.
- Thời gian thực hiện dự án điều chỉnh: năm 2021 - 2024.
Điều 2. Quyết định này có hiệu lực kể từ ngày ký ban hành. Các nội
dung khác tại Quyết định số 1751/QĐ-UBND ngày 28/6/2021 của UBND
tỉnh không thuộc phạm vi điều chỉnh tại Quyết định này vẫn còn hiệu lực thi
hành.
Điều 3. Tổ chức thực hiện.
1. UBND huyện Đại Lộc (Chủ đầu tư):
- Căn cứ các nội dung đã được phê duyệt và nội dung điều chỉnh tại
Quyết định này để tiếp tục triển khai thực hiện dự án theo đúng quy định hiện
hành của pháp luật, hoàn thành dự án theo đúng tiến độ đã được gia hạn và
quy định hiện hành của pháp luật; chịu trách nhiệm về tính trung thực, chính
xác về các nguyên nhân khách quan cũng như nội dung hồ sơ trình điều
chỉnh.
- Bố trí phần vốn còn thiếu thuộc nguồn vốn ngân sách cấp huyện quản
lý để thực hiện hoàn thành dự án theo đúng quyết định phê duyệt.
- Tập trung chỉ đạo các Phòng, đơn vị, địa phương liên quan đẩy nhanh
tiến độ, sớm hoàn thành công tác bồi thường, giải phóng mặt bằng phần còn
lại như đã cam kết; rà soát, lập phương án cụ thể tiến độ thực hiện công tác
bồi thường, GPMB, tiến độ thực hiện các công việc xây dựng còn lại làm căn
cứ để xác định mốc thời gian gia hạn hợp đồng xây dựng cho phù hợp, đảm
bảo giải ngân nguồn vốn, bàn giao đưa vào sử dụng, kết thúc dự án, tránh
trường hợp phải tiếp tục gia hạn.
- Làm rõ trách nhiệm của các tổ chức, cá nhân liên quan trong việc chậm
trễ thực hiện các thủ tục xây dựng khu tái định cư phục vụ giải phóng mặt
bằng và các nguyên nhân chủ quan khác dẫn đến phải gia hạn thời gian thực
hiện dự án.
- Thực hiện các thủ tục gia hạn thời gian thực hiện hợp đồng xây dựng
theo quy định và tiếp tục kiểm tra thực hiện các nội dung khác theo đề nghị
4
của Sở Kế hoạch và Đầu tư, Sở Xây dựng, Sở Giao thông vận tải tại các văn
bản nêu trên.
- Tăng cường công tác quản lý chất lượng, an toàn trong đầu tư xây dựng
công trình theo chỉ đạo của UBND tỉnh tại Công văn số 3774/UBND-KTN
ngày 15/6/2023 đảm bảo hoàn thành dự án theo đúng cam kết, nhằm đạt được
mục tiêu, hiệu quả đầu tư.
2. Các Sở: Kế hoạch và Đầu tư, Tài chính, Giao thông vận tải, Xây dựng,
các Sở, ngành, đơn vị liên quan theo chức năng, nhiệm vụ được giao chịu
trách nhiệm phối hợp, hướng dẫn, giải quyết các thủ tục liên quan theo thẩm
quyền và theo dõi, kiểm tra, giám sát chủ đầu tư trong quá trình triển khai
thực hiện dự án.
Điều 4. Chánh Văn phòng UBND tỉnh, Giám đốc các Sở: Kế hoạch và
Đầu tư, Tài chính, Giao thông vận tải, Xây dựng; Giám đốc Kho bạc Nhà
nước tỉnh, Chủ tịch UBND huyện Đại Lộc và thủ trưởng các đơn vị liên quan
căn cứ Quyết định thi hành./.
Nơi
nhận:
- Như Điều 4;
- TT TU, TT HĐND tỉnh;
- CT, các PCT UBND tỉnh;
- CPVP;
- Lưu: VT, KTTH, KTN
(Đ)
.
TM.
ỦY
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH

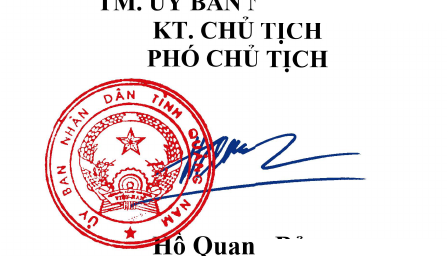

[daky]
Hồ
Quang
Bửu

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 1180/QĐ-UBND của Ủy ban nhân dân tỉnh Quảng Nam phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đường giao thông từ ĐH3.ĐL (Đại An) đi Trung tâm hành chính huyện Đại Lộc

văn bản tiếng việt

downloadQuyết định 1180/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
