• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 1761/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ dự án xây dựng Cụm công nghiệp Khe Hạ

Ngày cập nhật: Thứ Bảy, 04/05/2024 13:13 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 1761/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
03/05/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Công nghiệp

TÓM TẮT QUYẾT ĐỊNH 1761/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 1761/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 1761/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
Ủ
Y BAN NHÂN DÂN
TỈNH THANH HÓA
C
Ộ
NG HÒA XÃ H
Ộ
I CH
Ủ
NGHĨA VI
Ệ
Độc lập - Tự do - Hạnh phúc
Số: /QĐ-UBND Thanh Hoá, ngày tháng năm 2024
QUYẾT ĐỊNH
Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật
Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Nghị định số 68/2017/NĐ-CP ngày 25/5/2017 của Chính ph ủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ Nghị định số 66/2020/NĐ-CP ngày 11/6/2020 của Chính ph ủ về
sửa đổi, bổ sung một số điều của Nghị định 68/2017/NĐ-CP về quản lý, phát
triển cụm công nghiệp;
Căn cứ Thông tư số 28/2020/TT-BCT ngày 16/11/2020 của Bộ Công
Thương quy định, hướng dẫn thực hiện một số nội dung Nghị định số
68/2017/NĐ-CP của Chính phủ về quản lý, phát triển cụm công nghiệp và
Nghị định số 66/2020/NĐ-CP của Chính phủ về sửa đổi, bổ sung một số điều
của Nghị định số 68/2017/NĐ-CP về quản lý, phát triển cụm công nghiệp;
Căn cứ Quyết định số 2383/QĐ-UBND ngày 05/7/2022 của UBND tỉnh về
việc thành lập Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá;
Theo đề nghị của Sở Công Thương tại Tờ trình số 420/TTr-
SCT ngày
19/4/2024 về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật cụm công nghiệp, huyện Thường Xuân, tỉnh Thanh Hoá.
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá do Công
ty Cổ phần Đầu tư xây dựng hạ tầng kỹ thuật Trường Sơn làm chủ đầu tư (theo
Quyết định số 2383/QĐ-UBND ngày 05/7/2022 của UBND tỉnh về việc thành
lập Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá), cụ thể
như sau:
2
1. Sửa đổi, bổ sung khoản 9, Điều 1, Quyết định số 2383/QĐ-UBND ngày
05/7/2022 của UBND tỉnh như sau:
“- Từ Quý II/2024 - Quý III/2025: Hoàn thành các thủ tục đầu tư; công
tác đền bù, giải phóng mặt bằng và thuê đất với nhà nước. Mốc tiến độ của các
nội dung công việc như sau:
+ Hoàn thành lập và phê duyệt PCCC, đấu nối giao thông: Tháng
8/2024;
+ Hoàn thành lập và phê duyệt TKCS và dự án đầu tư; thiết kế bản vẽ thi
công: Tháng 8/2024;
+ Hoàn thành lập hồ sơ, chuyển mục đích sử dụng đất: Tháng 12/2024;
+ Hoàn thành công tác đền bù, giải phóng mặt bằng: Tháng 06/2025;
+ Hoàn thành hồ sơ và các thủ tục thuê đất với nhà nước: Tháng 9/2025;
- Từ Quý IV/2025 - Quý IV/2026: Khởi công và thi công xây dựng hạ tầng
kỹ thuật cụm công nghiệp. Các mốc tiến độ của các nội dung công việc như sau:
+ Hoàn thành đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp (đảm
bảo đủ điều kiện cho nhà đầu tư thứ cấp thuê đất để sản xuất kinh doanh trong
cụm công nghiệp): Tháng 10/2026;
+ Hoàn thành toàn bộ hạ tầng cụm công nghiệp: Tháng 12/2026.
- Từ tháng 12/2026: Hoàn thành công trình đưa vào sử dụng. Các nội
dung công việc như sau:
+ Thu hút các dự án thứ cấp đầu tư vào cụm công nghiệp;
+ Lập và phê duyệt Quy chế cung cấp, quản lý các dịch vụ công cộng,
tiện ích trong cụm công nghiệp.”
Lý do: Dự án chậm tiến độ vì nguyên nhân khách quan (không thuộc trách
nhiệm của chủ đầu tư), do đến ngày 14/12/2023 dự án mới được HĐND tỉnh
thông qua và chấp thuận danh mục, công trình dự án phải thu hồi đất, chuyển
mục đích sử dụng đất trồng lúa, đất rừng phòng hộ và quyết định chủ trương
chuyển mục đích sử dụng rừng trên địa bàn tỉnh đợt 1 năm 2024 (tại Nghị quyết
số 475/NQ-HĐND ngày 14/12/2023 của HĐND tỉnh) và đến ngày 03/4/2024,
dự án mới được đưa vào kế hoạch sử dụng đất năm 2024 huyện Thường Xuân
(tại Quyết định số 1302/QĐ-UBND ngày 03/4/2024 của UBND tỉnh). Vì vậy,
cần thiết phải điều chỉnh tiến độ thực hiện dự án mới có cơ sở để thực hiện công
tác GPMB và các bước tiếp theo thực hiện dự án.
2. Sửa đổi, bổ sung Điều 4, Quyết định số 2383/QĐ-UBND ngày
05/7/2022 của UBND tỉnh, cụ thể như sau:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu
Chủ đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định tại Quyết định
này, nếu Chủ đầu tư không triển khai thực hiện dự án đúng tiến độ theo quy
định hoặc đến hết tháng 9/2025, chủ đầu tư không hoàn thành thủ tục giao đất,
3
cho thuê đất dự án thì Quyết định này và Quyết định số 2383/QĐ-UBND ngày
05/7/2022 của UBND tỉnh không còn giá trị pháp lý. UBND tỉnh sẽ không xem
xét gia hạn tiến độ thực hiện dự án nếu không thuộc trách nhiệm của cơ quan
quản lý nhà nước (trừ trường hợp bất khả kháng theo quy định của pháp luật)
và chủ đầu tư không được bồi thường, hỗ trợ bất kỳ các khoản kinh phí đã đầu
tư, chi phí liên quan đến dự án”.

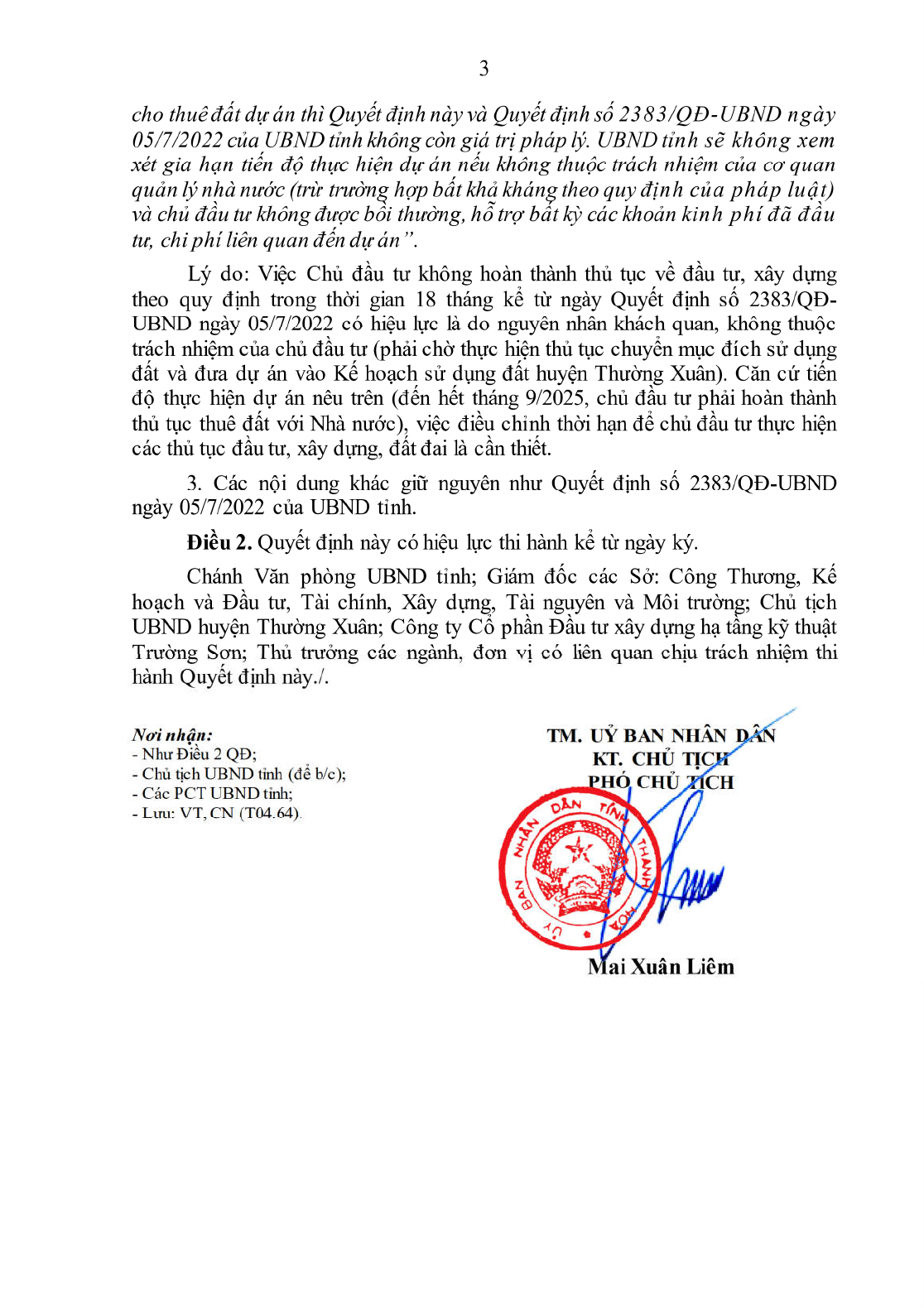

Lý do: Việc Chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 18 tháng kể từ ngày Quyết định số 2383/QĐ-
UBND ngày 05/7/2022 có hiệu lực là do nguyên nhân khách quan, không thuộc
trách nhiệm của chủ đầu tư (phải chờ thực hiện thủ tục chuyển mục đích sử dụng
đất và đưa dự án vào Kế hoạch sử dụng đất huyện Thường Xuân). Căn cứ tiến
độ thực hiện dự án nêu trên (đến hết tháng 9/2025, chủ đầu tư phải hoàn thành
thủ tục thuê đất với Nhà nước), việc điều chỉnh thời hạn để chủ đầu tư thực hiện
các thủ tục đầu tư, xây dựng, đất đai là cần thiết.
3. Các nội dung khác giữ nguyên như Quyết định số 2383/QĐ-UBND
ngày 05/7/2022 của UBND tỉnh.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Chánh Văn phòng UBND tỉnh; Giám đốc các Sở: Công Thương, Kế
hoạch và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch
UBND huyện Thường Xuân; Công ty Cổ phần Đầu tư xây dựng hạ tầng kỹ thuật
Trường Sơn; Thủ trưởng các ngành, đơn vị có liên quan chịu trách nhiệm thi
hành Quyết định này./.
Nơi nh
ậ
n:
- Như Điều 2 QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (T04.64).
TM. U
Ỷ
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 1761/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Khe Hạ, huyện Thường Xuân, tỉnh Thanh Hoá

văn bản tiếng việt

downloadQuyết định 1761/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

  • Văn bản liên quan Quyết định 1761/QĐ-UBND
  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
