• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 2915/QĐ-UBND Quảng Nam 2024 phê duyệt điều chỉnh dự án ổn định đời sống người dân vùng tái định cư Thủy điện Sông Bung 4

Ngày cập nhật: Thứ Bảy, 15/03/2025 11:10 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Quảng Nam
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 2915/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Trần Nam Hưng
Trích yếu: Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đầu tư ổn định đời sống và sản xuất người dân vùng tái định cư Thủy điện Sông Bung 4
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
04/12/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Đầu tư

TÓM TẮT QUYẾT ĐỊNH 2915/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 2915/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 2915/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
ỦY
BAN NHÂN DÂN
TỈNH QUẢNG NAM

Số: /QĐ-UBND
CỘNG
HÒA XÃ
HỘI
CHỦ
NGHĨA
NAM
Độc lập - Tự do - Hạnh phúc
Quảng
Nam, ngày tháng 11
năm
2024
QUYẾT ĐỊNH
Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình
Đầu tư ổn định đời sống và sản xuất người dân vùng
tái định cư Thủy điện Sông Bung 4
CHỦ TỊCH ỦY BAN NHÂN DÂN TỈNH QUẢNG NAM
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật Sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Luật Đầu tư công ngày 13/6/2019;
Căn cứ Luật Xây dựng ngày 18/6/2014; Luật Sửa đổi, bổ sung một số
điều của Luật Xây dựng ngày 17/6/2020;
Căn cứ các Nghị định của Chính phủ: số 15/2021/NĐ-CP ngày
03/3/2021 quy định chi tiết một số nội dung về quản lý dự án đầu tư xây
dựng; số 06/2021/NĐ-CP ngày 26/01/2021 quy định chi tiết một số nội dung
về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng; số
10/2021/NĐ-CP ngày 09/02/2021 về quản lý chi phí đầu tư xây dựng; số
40/2020/ND-CP ngày 06/4/2020 hướng dẫn thi hành Luật Đầu tư công; số
35/2023/NĐ-CP ngày 20/6/2023 sửa đổi, bổ sung một số điều của các Nghị
định thuộc lĩnh vực quản lý nhà nước của Bộ Xây dựng;
Căn cứ Quyết định số 09/QĐ-UBND ngày 05/01/2022 của UBND tỉnh
phê duyệt dự án đầu tư xây dựng công trình Đầu tư ổn định đời sống và sản
xuất người dân vùng tái định cư Thủy điện Sông Bung 4;
Theo Công văn số 8428/UBND-KTN ngày 31/10/2024 của UBND tỉnh về
việc chủ trương điều chỉnh dự án Đầu tư ổn định đời sống và sản xuất người
dân vùng tái định cư Thủy điện Sông Bung 4;
Theo Quyết định số 1653a/QĐ-UBND ngày 08/6/2023 của UBND huyện
Nam Giang phê duyệt điều chỉnh phương án tổng thể bồi thường, hỗ trợ và
GPMB dự án Đầu tư ổn định đời sống và sản xuất người dân vùng tái định cư
Thủy điện Sông Bung 4;
Xét hồ sơ kèm theo Tờ trình số 155/TTr-UBND ngày 04/11/2024 của
UBND huyện Nam Giang về điều chỉnh dự án đầu tư xây dựng công trình
Đầu tư ổn định đời sống và sản xuất người dân vùng tái định cư Thủy điện
Sông Bung 4;
2
Theo đề nghị của Sở Giao thông vận tải tại Tờ trình số 4817/TTr-SGTVT
ngày 26/11/2024; kèm theo Kết quả thẩm định điều chỉnh số 4815/KQTĐ-
SGTVT ngày 26/11/2024.
QUYẾT ĐỊNH:
Điều 1. Phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đầu tư
ổn định đời sống và sản xuất người dân vùng tái định cư Thủy điện Sông
Bung 4 đã được phê duyệt tại Quyết định số 09/QĐ-UBND ngày 05/01/2022
của UBND tỉnh, như sau:
- Bổ sung chi phí bồi thường, giải phóng mặt bằng do chi phí thực tế cao
hơn so với kinh phí trong dự án đã phê duyệt.
- Tổng mức đầu tư sau điều chỉnh: 100.000.000.000 đồng (Một trăm tỷ
đồng). Trong đó:
TT Khoản mục chi phí
Tổng mức được
duyệt theo QĐ
số 09/QĐ-UBND
ngày 05/01/2022
(A)
Tổng mức đầu
tư sau điều
chỉnh, bổ sung
(B)
Chênh lệch
(B) - (A)
1
Chi phí xây
dựng
76.150.441.000
72.280.980.000
-3.869.461.000
2
Chi phí
quản
lý
dự
án
1.897.573.000
2.053.065.000
155.492.000
3
Chi phí
tư
vấn
ĐTXD
8.094.667.000
8.645.060.000
550.393.000
4
Chi phí khác
1.890.864.000
1.996.749.000
105.885.000
5 Chi phí dự phòng 9.315.205.000
7.988.496.000
-1.326.709.000
6
Chi phí BT-GPMB
2.651.250.000
7.035.650.000
4.384.400.000
Tổng cộng 100.000.000.000 100.000.000.000 0
Điều 2. Quyết định này có hiệu lực kể từ ngày ký ban hành. Các nội
dung khác tại Quyết định số 09/QĐ-UBND ngày 05/01/2022 của UBND tỉnh
không thuộc phạm vi điều chỉnh tại Quyết định này vẫn còn hiệu lực thi hành.
Điều 3. Tổ chức thực hiện.
1. UBND huyện Nam Giang (Chủ đầu tư):
- Căn cứ các nội dung đã được phê duyệt và nội dung điều chỉnh tại
Quyết định này để tiếp tục triển khai thực hiện dự án theo đúng quy định hiện
hành của pháp luật. Tập trung khẩn trương hoàn thành công tác bồi thường,
GPMB và thi công hoàn thành công trình như đã cam kết và theo quy định
hiện hành của pháp luật; chịu trách nhiệm về tính trung thực, chính xác của
nội dung hồ sơ trình điều chỉnh.
- Trường hợp hết năm 2024 mà dự án chưa hoàn thành, chủ động làm
việc với Sở Kế hoạch và Đầu tư để tham mưu, đề xuất cấp có thẩm quyền
xem xét, cho phép kéo dài thời gian thực hiện, giải ngân vốn ngân sách Trung
ương năm 2024 sang năm 2025 và thực hiện thủ tục điều chỉnh thời gian thực
hiện dự án theo đúng quy định.
3
- Thực hiện nghiêm nội dung chỉ đạo Thủ tướng Chính phủ tại Chỉ thị
số 13/CT-TTg ngày 19/5/2023 về việc lập lại trật tự kỷ cương, khắc phục
những bất cập đối với công tác tư vấn đầu tư xây dựng các công trình, dự án
ngành giao thông vận tải và Chỉ thị số 10/CT-TTg ngày 19/4/2023 về tăng
cường công tác bảo đảm trật tự, ATGT đường bộ trong tình hình mới. Tăng
cường công tác quản lý chất lượng, an toàn trong đầu tư xây dựng công trình
theo chỉ đạo của UBND tỉnh tại Công văn số 3774/UBND-KTN ngày
15/6/2023 và Công văn số 6589/UBND-KTN ngày 30/8/2024 đảm bảo hoàn
thành dự án, nhằm đạt được mục tiêu, hiệu quả đầu tư.
2. Các sở: Kế hoạch và Đầu tư, Tài chính, Giao thông vận tải, Xây dựng,
các Sở, ngành, đơn vị liên quan theo chức năng, nhiệm vụ được giao chịu
trách nhiệm phối hợp, hướng dẫn, giải quyết các thủ tục liên quan theo thẩm
quyền và theo dõi, kiểm tra, giám sát chủ đầu tư trong quá trình triển khai
thực hiện dự án.
Điều 4. Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Kế hoạch và
Đầu tư, Tài chính, Giao thông vận tải, Xây dựng; Giám đốc Kho bạc Nhà
nước tỉnh; Chủ tịch UBND huyện Nam Giang và thủ trưởng các đơn vị liên
quan căn cứ Quyết định thi hành./.
Nơi
nhận:
- Như Điều 4;
- TT TU, TT HĐND tỉnh;
- CT, các PCT UBND tỉnh;
- CPVP;
- Lưu: VT, KTTH, KTN
(Đ)
.
KT.

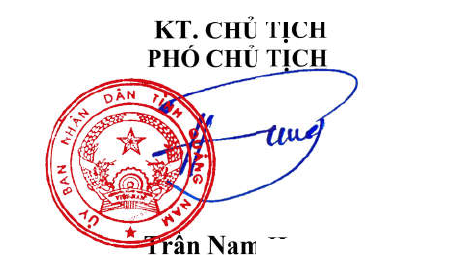

CHỦ TỊCH
PHÓ CHỦ TỊCH
[daky]
Trần
Nam
Hưng

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 2915/QĐ-UBND của Ủy ban nhân dân tỉnh Quảng Nam phê duyệt điều chỉnh dự án đầu tư xây dựng công trình Đầu tư ổn định đời sống và sản xuất người dân vùng tái định cư Thủy điện Sông Bung 4

văn bản tiếng việt

downloadQuyết định 2915/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Từ khóa liên quan: Quyết định 09/QĐ-UBND
  • Văn bản liên quan Quyết định 2915/QĐ-UBND
  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
