• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 1659/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ xây dựng Cụm công nghiệp Tư Sy

Ngày cập nhật: Thứ Năm, 02/05/2024 14:36 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 1659/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Tư Sy, huyện Nga Sơn
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
24/04/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Đầu tư Công nghiệp

TÓM TẮT QUYẾT ĐỊNH 1659/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 1659/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 1659/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
UỶ BAN NHÂN DÂN
TỈNH THANH HÓA
Số: /QĐ-UBND
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Thanh Hóa, ngày tháng năm 2024
QUYẾT ĐỊNH
Về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng
hạ tầng kỹ thuật Cụm công nghiệp Tư Sy, huyện Nga Sơn
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Nghị định số 68/2017/NĐ-CP ngày 25/5/2017 của Chính ph ủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ Nghị định số 66/2020/NĐ-CP ngày 11/6/2020 của Chính ph ủ về
sửa đổi, bổ sung một số điều của Nghị định 68/2017/NĐ-CP của Chính phủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ Thông tư số 28/2020/TT-BCT ngày 16/11/2020 của Bộ Công
Thương quy định, hướng dẫn thực hiện một số nội dung Nghị định số
68/2017/NĐ-CP của Chính phủ về quản lý, phát triển cụm công nghiệp và
Nghị định số 66/2020/NĐ-CP của Chính phủ về sửa đổi, bổ sung một số điều
của Nghị định số 68/2017/NĐ-CP của Chính phủ về quản lý, phát triển cụm
công nghiệp;
Căn cứ Quyết định số 4370/QĐ-UBND ngày 14/10/2020 của UBND tỉnh
về việc thành lập Cụm công nghiệp Tư Sy, huyện Nga Sơn, tỉnh Thanh Hóa;
Căn cứ Quyết định số 2274/QĐ-UBND ngày 28/6/2022 về việc điều chỉnh
dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Tư Sy, huyện Nga Sơn,
tỉnh Thanh Hóa;
Căn cứ Quyết định số 2157/QĐ-UBND ngày 20/6/2023 của UBND tỉnh về
việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công
nghiệp Tư Sy, huyện Nga Sơn;
Theo đề nghị của Sở Công Thương tại Tờ trình số 410/TTr-SCT ngày
11/4/2024 về việc điều chỉnh Quyết định thành lập Cụm công nghiệp Tư Sy,
huyện Nga Sơn.
2
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Tư Sy, huyện Nga Sơn, tỉnh Thanh Hoá do Công ty Cổ
phần Đầu tư và Xây lắp Hoàng Long làm chủ đầu tư (theo Quyết định số
4370/QĐ-UBND ngày 14/10/2020 của UBND tỉnh về việc thành lập Cụm công
nghiệp Tư Sy, huyện Nga Sơn; điều chỉnh tại các Quyết định: số 2274/QĐ-
UBND ngày 28/6/2022, số 2157/QĐ-UBND ngày 20/6/2023 của UBND tỉnh), cụ
thể như sau:
1. Sửa đổi, bổ sung Tiến độ thực hiện dự án quy định tại khoản 1, Điều 1,
Quyết định số 2157/QĐ-UBND ngày 20/6/2023 của UBND tỉnh như sau:
- Từ Quý I/2023 đến Quý III/2024: Hoàn thành công tác bồi thường,
GPMB, lập báo cáo đánh giá tác động môi trường, thẩm duyệt thiết kế PCCC,
cấp giấy chứng nhận quyền sử dụng đất, cấp giấy phép xây dựng.
- Từ Quý III/2024 đến Quý III/2025: Khởi công, thi công xây dựng hạ
tầng kỹ thuật xây dựng cụm công nghiệp và kết hợp kêu gọi thu hút các dự án
đầu tư vào cụm công nghiệp (chỉ được đưa các dự án sản xuất kinh doanh đi
vào hoạt động khi hoàn thành đầu tư hạ tầng cụm công nghiệp).
+ Quý IV/2025 đưa dự án đi vào hoạt động.
Lý do: Dự án gặp khó khăn, vướng mắc trong công tác đền bù giải
phóng mặt bằng đối với 01 ngôi mộ cổ và 20,4m
2
đất ở đã xây nhà ở kiên cố
thuộc phạm vi ảnh hưởng của dự án. Để đảm bảo tiến độ dự án, chủ đầu tư
phải thực hiện điều chỉnh Quy hoạch chi tiết xây dựng tỷ lệ 1/500 để điều
chỉnh phạm vi ranh giới cụm công nghiệp, đưa 02 khu vực trên ra khỏi phạm
vi thực hiện công tác bồi thường, giải phóng mặt bằng dự án; dẫn đến chậm
tiến độ thực hiện dự án.
2. Sửa đổi, bổ sung Điều 4, Quyết định số 4370/QĐ-UBND ngày
14/10/2020 của UBND tỉnh, cụ thể như sau:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu
chủ đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định tại Quyết định
này, nếu Chủ đầu tư không triển khai thực hiện dự án đúng tiến độ theo quy
định và đến hết Quý III/2024, chủ đầu tư không hoàn thành thủ tục cấp giấy
chứng nhận quyền sử dụng đất, cấp giấy phép xây dựng cho dự án, Quyết định
này và Quyết định số 4370/QĐ-UBND ngày 14/10/2020 của UBND tỉnh không
còn giá trị pháp lý. UBND tỉnh sẽ không xem xét gia hạn tiến độ thực hiện dự án
nếu không thuộc trách nhiệm của cơ quan quản lý nhà nước (trừ trường hợp bất
khả kháng theo quy định của pháp luật) và chủ đầu tư không được bồi thường,
hỗ trợ bất kỳ các khoản kinh phí đã đầu tư, chi phí liên quan đến dự án.”
Lý do: Việc Chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 12 tháng kể từ ngày Quyết định số 4370/QĐ-
UBND ngày 14/10/2020 có hiệu lực là do nguyên nhân khách quan, không
3

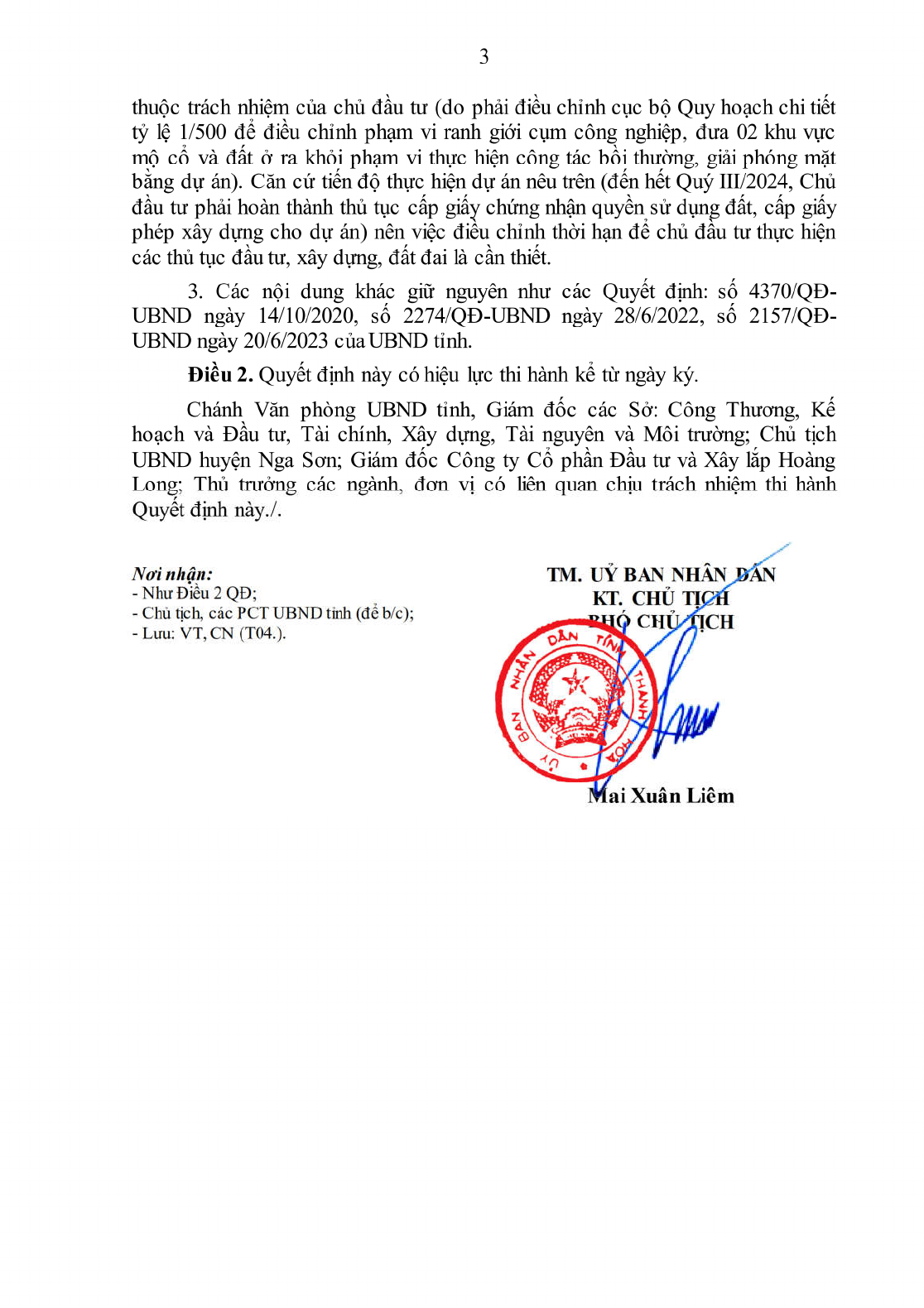

thuộc trách nhiệm của chủ đầu tư (do phải điều chỉnh cục bộ Quy hoạch chi tiết
tỷ lệ 1/500 để điều chỉnh phạm vi ranh giới cụm công nghiệp, đưa 02 khu vực
mộ cổ và đất ở ra khỏi phạm vi thực hiện công tác bồi thường, giải phóng mặt
bằng dự án). Căn cứ tiến độ thực hiện dự án nêu trên (đến hết Quý III/2024, Chủ
đầu tư phải hoàn thành thủ tục cấp giấy chứng nhận quyền sử dụng đất, cấp giấy
phép xây dựng cho dự án) nên việc điều chỉnh thời hạn để chủ đầu tư thực hiện
các thủ tục đầu tư, xây dựng, đất đai là cần thiết.
3. Các nội dung khác giữ nguyên như các Quyết định: số 4370/QĐ-
UBND ngày 14/10/2020, số 2274/QĐ-UBND ngày 28/6/2022, số 2157/QĐ-
UBND ngày 20/6/2023 của UBND tỉnh.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Chánh Văn phòng UBND tỉnh, Giám đốc các Sở: Công Thương, Kế
hoạch và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch
UBND huyện Nga Sơn; Giám đốc Công ty Cổ phần Đầu tư và Xây lắp Hoàng
Long; Thủ trưởng các ngành, đơn vị có liên quan chịu trách nhiệm thi hành
Quyết định này./.
Nơi nh
ậ
n:
- Như Điều 2 QĐ;
- Chủ tịch, các PCT UBND tỉnh (để b/c);
- Lưu: VT, CN (T04.).
Ỷ
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 1659/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Tư Sy, huyện Nga Sơn

văn bản tiếng việt

downloadQuyết định 1659/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Từ khóa liên quan: Quyết định 4370/QĐ-UBND
  • Văn bản liên quan Quyết định 1659/QĐ-UBND
  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
