• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 2138/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ thực hiện dự án Cụm công nghiệp Vĩnh Minh

Ngày cập nhật: Thứ Ba, 28/05/2024 13:37 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 2138/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc, tỉnh Thanh Hoá
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
27/05/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Công nghiệp

TÓM TẮT QUYẾT ĐỊNH 2138/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 2138/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 2138/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
ỦY BAN NHÂN DÂN
TỈNH THANH HÓA
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Số:
/
-
UBND
Thanh Hóa, ngày
tháng năm 2024
QUYẾT ĐỊNH
V/v điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật
Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc, tỉnh Thanh Hoá
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Nghị định số 68/2017/NĐ-CP ngày 25/5/2017 của Chính phủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ Nghị định số 66/2020/NĐ-CP ngày 11/6/2020 của Chính phủ về
sửa đổi, bổ sung một số điều của Nghị định 68/2017/NĐ-CP về quản lý, phát
triển cụm công nghiệp;
Căn cứ Thông tư số 28/2020/TT-BCT ngày 16/11/2020 của Bộ Công
Thương quy định, hướng dẫn thực hiện một số nội dung Nghị định số
68/2017/NĐ-CP của Chính phủ về quản lý, phát triển cụm công nghiệp và
Nghị định số 66/2020/NĐ-CP của Chính phủ về sửa đổi, bổ sung một số điều
của Nghị định số 68/2017/NĐ-CP về quản lý, phát triển cụm công nghiệp;
Căn cứ các Quyết định của UBND tỉnh: số 4625/QĐ-UBND ngày
21/11/2018 về việc thành lập Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc; số
1990/QĐ-UBND ngày 9/6/2022 về việc điều chỉnh dự án đầu tư xây dựng hạ
tầng kỹ thuật Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc; số 2874/QĐ-UBND
ngày 14/8/2023 về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ
tầng kỹ thuật Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc;
Theo đề nghị của Giám đốc Sở Công Thương tại Tờ trình số 540/TTr-SCT
ngày 20/5/2024.
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc, tỉnh Thanh Hoá do Công
ty TNHH BNB Hà Nội làm chủ đầu tư (theo Quyết định số 4625/QĐ-UBND
ngày 21/11/2018 của UBND tỉnh), cụ thể như sau:
2
1. Sửa đổi, bổ sung khoản 8, Điều 1, Quyết định số 4625/QĐ-UBND ngày
21/11/2018 của UBND tỉnh như sau:
“8. Tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật:
- Giai đoạn 1: Thực hiện với diện tích khoảng 12,7 ha.
+ Điều chỉnh cục bộ quy hoạch chi tiết 1/500: Quý III/2024.
+ Thực hiện thủ tục thiết kế PCCC sau điều chỉnh quy hoạch: Quý III/2024.
+ Hoàn thành xây dựng các công trình hạ tầng kỹ thuật: Quý IV/2024.
+ Nghiệm thu đưa vào sử dụng giai đoạn 1, đủ điều kiện thu hút nhà đầu tư
thứ cấp: Quý I/2025.
- Giai đoạn 2: Thực hiện với diện tích còn lại khoảng 17,3 ha (trong đó có
8,2ha Chủ đầu tư thực hiện và 9,1 ha đất công nghiệp gồm các xưởng sản xuất
hiện trạng không phải GPMB)
* Đợt 1: Hoàn thành thủ tục thuê đất với phần diện tích khoảng 6,0ha sau
khi có xác nhận GPMB của UBND huyện Vĩnh Lộc; thi công xây dựng và hoàn
thành hạ tầng kỹ thuật trong Quý IV/2024.
* Đợt 2: Thực hiện trên phần diện tích khoảng khoảng 2,2ha
+ Thực hiện thủ tục chuyển đổi đất trồng lúa: Quý III/2024
+ Thực hiện công tác giải phóng mặt bằng: Quý I/2025
+ Thực hiện thủ tục thuê đất: Quý II/2025 (sau khi có xác nhận hoàn
thành GPMB của UBND huyện Vĩnh Lộc)
+ Thi công xây dựng, nghiệm thu đưa vào sử dụng: Quý III/2025.
* Đối với phần diện tích đất công nghiệp các xưởng sản xuất hiện trạng
khoảng 9,1ha: Giữ nguyên hiện trạng, không thay đổi; sau khi hoàn thành hạ
tầng CCN, UBND huyện Vĩnh Lộc có trách nhiệm làm việc với các hộ dân để
thực hiện đấu nối hạ tầng đảm bảo theo quy định”
Lý do: Dự án chậm tiến độ chủ yếu vì nguyên nhân khách quan (không
thuộc trách nhiệm của chủ đầu tư), do phải chờ gần 02 năm mới được Thủ tướng
Chính phủ chấp thuận chuyển mục đích sử dụng đất trồng lúa; phải chờ thực
hiện thủ tục xác định giá thuê đất để làm cơ sở cấp Giấy chứng nhận quyền sử
dụng đất giai đoạn 1; thực hiện thủ tục bổ sung diện tích 1,9 ha đất của cụm
công nghiệp thuộc địa phận xã Minh Tân và xã Vĩnh Thịnh vào quy hoạch và kế
hoạch sử dụng đất huyện Vĩnh Lộc. Đồng thời, còn có một số nguyên nhân chủ
quan của chủ đầu tư như: Công tác phối hợp thực hiện công tác GPMB của chủ
đầu tư và UBND huyện Vĩnh Lộc còn chưa được chặt chẽ, việc triển khai đầu tư
hạ tầng trong khu đất đã được cho thuê giai đoạn 1 còn chậm. Chủ đầu tư đã làm
việc với UBND huyện Vĩnh Lộc và có Văn bản số 24/BNBHN-ĐT ngày
15/4/2024 cam kết đẩy nhanh tiến độ thực hiện dự án. Vì vậy, việc điều chỉnh
tiến độ thực hiện dự án là cần thiết để chủ đầu tư tiếp tục hoàn thành các hồ sơ,
thủ tục thực hiện dự án theo quy định.
3

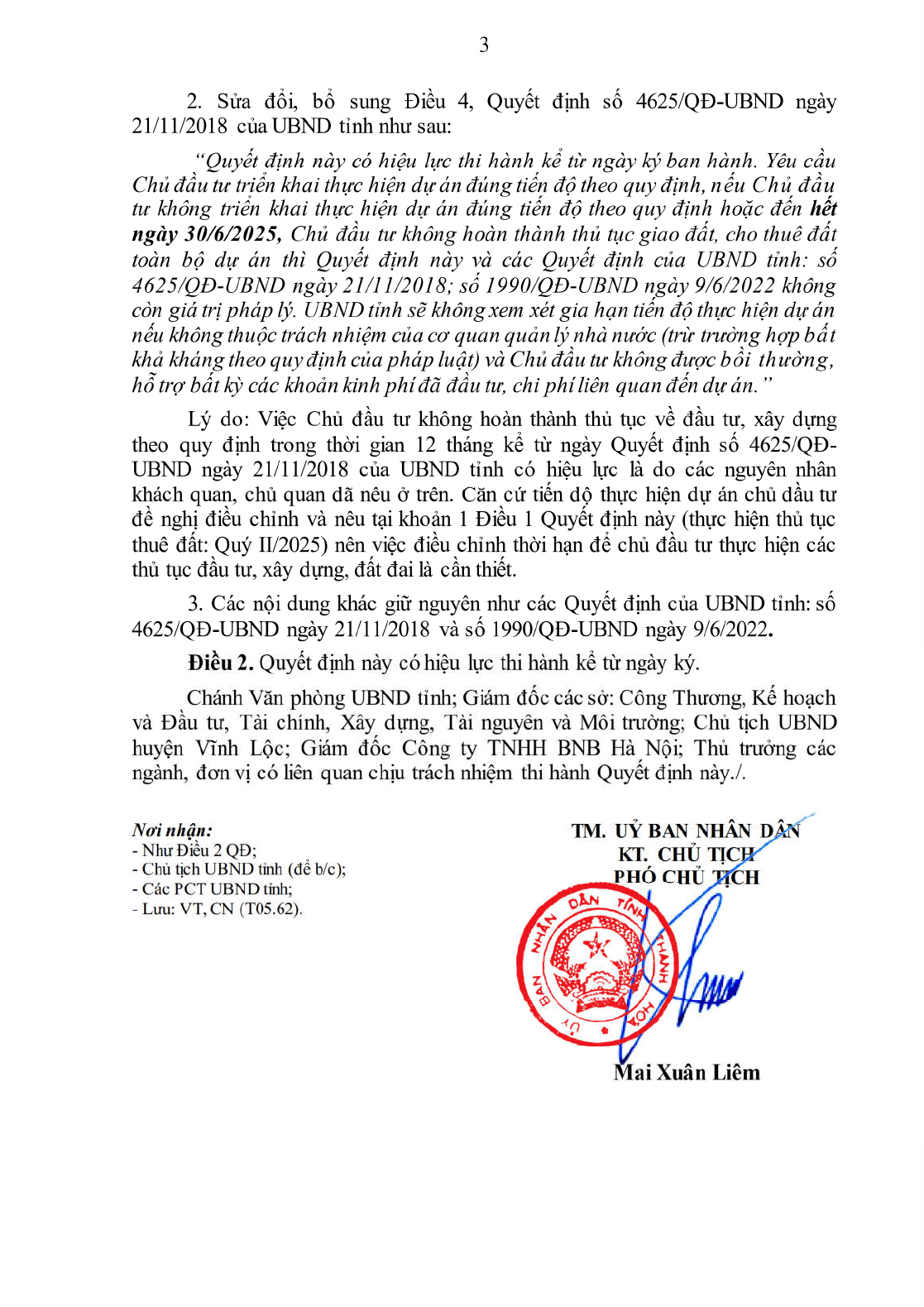

2. Sửa đổi, bổ sung Điều 4, Quyết định số 4625/QĐ-UBND ngày
21/11/2018 của UBND tỉnh như sau:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu
Chủ đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định, n ếu Ch ủ đầu
tư không triển khai thực hiện dự án đúng tiến độ theo quy định hoặc đến hết
ngày 30/6/2025, Chủ đầu tư không hoàn thành thủ tục giao đất, cho thuê đất
toàn bộ dự án thì Quyết định này và các Quyết định của UBND tỉnh: số
4625/QĐ-UBND ngày 21/11/2018; số 1990/QĐ-UBND ngày 9/6/2022 không
còn giá trị pháp lý. UBND tỉnh sẽ không xem xét gia hạn tiến độ thực hiện dự án
nếu không thuộc trách nhiệm của cơ quan quản lý nhà nước (trừ trường hợp bất
khả kháng theo quy định của pháp luật) và Chủ đầu tư không được bồi thường,
hỗ trợ bất kỳ các khoản kinh phí đã đầu tư, chi phí liên quan đến dự án.”
Lý do: Việc Chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 12 tháng kể từ ngày Quyết định số 4625/QĐ-
UBND ngày 21/11/2018 của UBND tỉnh có hiệu lực là do các nguyên nhân
khách quan, chủ quan đã nêu ở trên. Căn cứ tiến độ thực hiện dự án chủ đầu tư
đề nghị điều chỉnh và nêu tại khoản 1 Điều 1 Quyết định này (thực hiện thủ tục
thuê đất: Quý II/2025) nên việc điều chỉnh thời hạn để chủ đầu tư thực hiện các
thủ tục đầu tư, xây dựng, đất đai là cần thiết.
3. Các nội dung khác giữ nguyên như các Quyết định của UBND tỉnh: số
4625/QĐ-UBND ngày 21/11/2018 và số 1990/QĐ-UBND ngày 9/6/2022.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Công Thương, Kế hoạch
và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch UBND
huyện Vĩnh Lộc; Giám đốc Công ty TNHH BNB Hà Nội; Thủ trưởng các
ngành, đơn vị có liên quan chịu trách nhiệm thi hành Quyết định này./.
Nơi nhận:
- Như Điều 2 QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (T05.62).
TM. UỶ BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 2138/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Minh, huyện Vĩnh Lộc, tỉnh Thanh Hoá

văn bản tiếng việt

downloadQuyết định 2138/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
