• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 2461/QĐ-UBND Thanh Hóa 2024 điều chỉnh dự án Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hóa

Ngày cập nhật: Thứ Hai, 17/06/2024 13:29 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 2461/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hóa, tỉnh Thanh Hóa
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
14/06/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Đầu tư

TÓM TẮT QUYẾT ĐỊNH 2461/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 2461/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 2461/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
UỶ BAN NHÂN DÂN
TỈNH THANH HÓA
Số: /QĐ-UBND
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Thanh Hóa, ngày tháng năm 2024
QUYẾT ĐỊNH
Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật
Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hóa, tỉnh Thanh Hóa
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19 tháng 06 năm
2015; Luật sửa đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật
Tổ chức chính quyền địa phương ngày 22 tháng 11 năm 2019
Căn cứ Nghị định số 32/2024/NĐ-CP ngày 15 tháng 3 năm 2024 của
Chính phủ về quản lý, phát triển cụm công nghiệp;
Căn cứ Quyết định số 3799/QĐ-UBND ngày 04 tháng 11 năm 2022 của
UBND tỉnh về việc thành lập Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hóa;
Theo đề nghị của Sở Công Thương tại Tờ trình số 655/TTr-SCT ngày 04
tháng 6 năm 2024 (kèm theo hồ sơ đề nghị của chủ đầu tư hạ tầng Cụm công
nghiệp số 2 Vạn Hà, huyện Thiệu Hoá).
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hoá, tỉnh Thanh Hoá, do
Công ty TNHH Đầu tư xây dựng và phát triển Lam Kinh làm chủ đầu tư (theo
Quyết định số 3799/QĐ-UBND ngày 04 tháng 11 năm 2022 của UBND tỉnh về
việc thành lập Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hoá, tỉnh Thanh
Hoá), cụ thể như sau:
1. Sửa đổi Khoản 9, Điều 1, Quyết định số 3799/QĐ-UBND ngày 04
tháng 11 năm 2022 của UBND tỉnh như sau:
- Trước ngày 30/4/2024: Hoàn thành quy hoạch xây dựng chi tiết
tỷ lệ 1/500; Trích đo địa chính (hoặc trích lục khu đất); Đánh giá tác động môi
trường (ĐTM); Góp ý về phòng cháy và chữa cháy đối với hồ sơ thiết kế cơ sở;
Đấu nối cấp điện, cấp nước, giao thông, thu gom rác thải; Hoàn thành chuyển
đổi mục đích sử dụng đất.
- Trước ngày 31/7/2024: Hoàn thành việc nộp tiền bảo vệ đất trồng lúa;
Hoàn thành hồ sơ dự án thẩm định nghiên cứu khả thi; Hoàn thành công tác đền
2
bù, giải phóng mặt bằng; Hoàn thành nộp hồ sơ thuê đất, được nhà nước chấp
thuận cho thuê đất để thực hiện dự án.
- Trước ngày 31/8/2024: Hoàn thành hồ sơ Thẩm duyệt PCCC; Thiết kế
bản vẽ thi công; Cấp phép xây dựng; Thực hiện khởi công xây dựng công trình.
- Trước ngày 31/12/2024: Hoàn thành thủ tục định giá đất, ký hợp đồng
thuê đất, Bàn giao đất tại thực địa; Cấp giấy chứng nhận quyền sử dụng đất.
- Trước ngày 31/3/2025: Hoàn thành đầu tư xây dựng hạ tầng kỹ thuật
cụm công nghiệp, lập và phê duyệt Quy chế cung cấp, quản lý các dịch vụ công
cộng, tiện ích trong cụm công nghiệp (đảm bảo đủ điều kiện cho nhà đầu tư thứ
cấp thuê đất để sản xuất kinh doanh trong cụm công nghiệp).
- Năm 2025 - 2026: Thu hút các nhà đầu tư lấp đầy khoảng 50%, đến hết
năm 2026 lấp đầy khoảng 100%.
Lý do: Dự án chậm tiến độ vì nguyên nhân khách quan do gặp khó khăn,
vướng mắc trong công tác đền bù GPMB, thuộc trách nhiệm của cơ quan quản
lý nhà nước (đến ngày 05/5/2024, UBND huyện Thiệu Hóa mới hoàn thành giải
phóng mặt bằng toàn bộ diện tích khu đất thực hiện dự án và đã xác nhận tại
Văn bản số 1521/UBND-TNMT ngày 05/5/2024). Vì vậy, cần thiết phải điều
chỉnh tiến độ thực hiện dự án mới có cơ sở để thực hiện các bước tiếp theo thực
hiện dự án.
2. Sửa đổi Điều 4, Quyết định số 3799/QĐ-UBND ngày 04 tháng 11 năm
2022 của UBND tỉnh như sau:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu
Chủ đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định, nếu Chủ đầu
tư không triển khai thực hiện dự án đúng tiến độ theo quy định hoặc đến hết
ngày 31/12/2024, Chủ đầu tư không hoàn thành thủ tục giao đất, cho thuê đất,
cấp giấy chứng nhận quyền sử dụng đất dự án thì Quyết định này và Quyết định
số 3799/QĐ-UBND ngày 04/11/2022 của UBND tỉnh không còn giá trị pháp lý.
UBND tỉnh sẽ không xem xét gia hạn tiến độ thực hiện dự án nếu không thuộc
trách nhiệm của cơ quan quản lý nhà nước (trừ trường hợp bất khả kháng theo
quy định của pháp luật) và Chủ đầu tư không được bồi thường, hỗ trợ bất kỳ các
khoản kinh phí đã đầu tư, chi phí liên quan đến dự án.”
Lý do: Việc Chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 18 tháng kể từ ngày ký Quyết định số 3799/QĐ-
UBND ngày 04/11/2022 là do nguyên nhân khách quan, không thuộc trách
nhiệm của chủ đầu tư (lý do đã nêu tại khoản 1 Điều này). Căn cứ tiến độ
thực hiện dự án quy định (trước ngày 31/12/2024: Hoàn thành thủ tục định
giá đất, ký hợp đồng thuê đất, bàn giao đất tại thực địa; cấp giấy chứng nhận
quyền sử dụng đất) nên việc điều chỉnh thời hạn để chủ đầu tư thực hiện các
thủ tục đầu tư, xây dựng, đất đai là cần thiết.
3. Các nội dung khác giữ nguyên theo Quyết định số 3799/QĐ-UBND
ngày 04/11/2022 của UBND tỉnh.
3

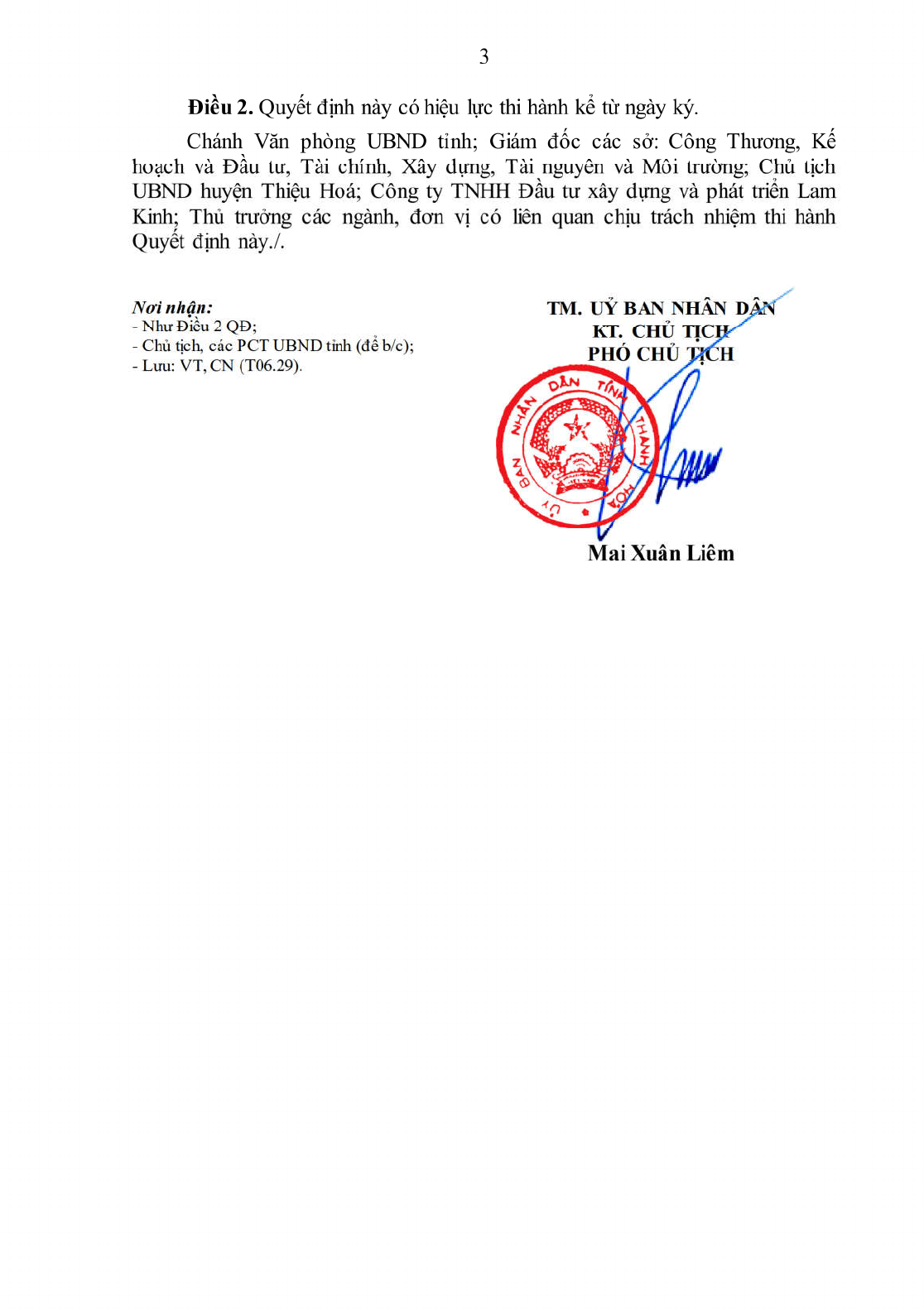

Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Công Thương, Kế
hoạch và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch
UBND huyện Thiệu Hoá; Công ty TNHH Đầu tư xây dựng và phát triển Lam
Kinh; Thủ trưởng các ngành, đơn vị có liên quan chịu trách nhiệm thi hành
Quyết định này./.
Nơi nh
ậ
n:
- Như Điều 2 QĐ;
- Chủ tịch, các PCT UBND tỉnh (để b/c);
- Lưu: VT, CN (T06.29).
Ỷ
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 2461/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp số 2 Vạn Hà, huyện Thiệu Hóa, tỉnh Thanh Hóa

văn bản tiếng việt

downloadQuyết định 2461/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Từ khóa liên quan: Quyết định 3799/QĐ-UBND
  • Văn bản liên quan Quyết định 2461/QĐ-UBND
  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
