• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 2139/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ dự án xây dựng hạ tầng kỹ thuật Cụm công nghiệp Nham Thạch

Ngày cập nhật: Thứ Ba, 28/05/2024 13:37 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 2139/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Nham Thạch, huyện Quảng Xương, tỉnh Thanh Hoá
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
27/05/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Công nghiệp

TÓM TẮT QUYẾT ĐỊNH 2139/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 2139/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 2139/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
ỦY BAN NHÂN DÂN
TỈNH THANH HÓA
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Số:
/
QĐ
-
Thanh Hóa, ngày tháng năm 2024
QUYẾT ĐỊNH
Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật
Cụm công nghiệp Nham Thạch, huyện Quảng Xương, tỉnh Thanh Hoá
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Nghị định số 32/2024/NĐ-CP ngày 15/3/2024 của Chính phủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ các Quyết định của UBND tỉnh: số 1673/QĐ-UBND ngày
04/5/2020 về việc thành lập Cụm công nghiệp Nham Thạch, huyện Quảng
Xương, tỉnh Thanh Hoá; số 3488/QĐ-UBND ngày 14/10/2022 về việc điều
chỉnh, bổ sung một số nội dung tại Quyết định số 1673/QĐ-UBND ngày
14/5/2020 của UBND tỉnh về việc thành lập Cụm công nghiệp Nham Thạch,
huyện Quảng Xương;
Theo đề nghị của Sở Công Thương tại Tờ trình số 539/TTr-SCT ngày
20/5/2024 (kèm theo hồ sơ đề nghị của Chủ đầu tư hạ tầng cụm công nghiệp
Nham Thạch, huyện Quảng Xương).
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Nham Thạch, huyện Quảng Xương, tỉnh Thanh Hoá, do
Công ty Cổ phần VINATOM làm Chủ đầu tư (theo Quyết định số 1673/QĐ-
UBND ngày 04/5/2020 của UBND tỉnh), cụ thể như sau:
1. Sửa đổi khoản 8, Điều 1 Quyết định số 1673/QĐ-UBND ngày
04/5/2020 của UBND tỉnh như sau:
- Quý III/2024: Hoàn thành công tác đền bù, GPMB;
2
- Quý IV/2024: Hoàn thành hồ sơ xin thuê đất; hoàn thành hồ sơ Cấp
giấy phép xây dựng; Thực hiện khởi công xây dựng công trình.
- Quý II/2025: Hoàn thành thủ tục định giá đất, ký hợp đồng thuê đất, bàn
giao đất tại thực địa; cấp giấy chứng nhận quyền sử dụng đất.
- Quý IV/2025: Hoàn thành đầu tư xây dựng hạ tầng kỹ thuật cụm công
nghiệp, lập và phê duyệt Quy chế cung cấp, quản lý các dịch vụ công cộng, tiện
ích trong cụm công nghiệp (đảm bảo đủ điều kiện cho nhà đầu tư thứ cấp thuê
đất để sản xuất kinh doanh trong cụm công nghiệp).
- Từ Quý I/2026: Thu hút các dự án thứ cấp đầu tư vào cụm công nghiệp.
Lý do: Dự án chậm tiến độ vì nguyên nhân khách quan do gặp khó khăn,
vướng mắc trong công tác đền bù GPMB, thuộc trách nhiệm của cơ quan quản
lý nhà nước (do thời gian xác định nguồn gốc đất kéo dài); phát sinh việc thu hồi
đất ngoài mốc GPMB và thực hiện phương án tái định cư đối với các hộ dân
trong phạm vi thực hiện dự án.
2. Sửa đổi Điều 4, Quyết định số 1673/QĐ-UBND ngày 04/5/2020 của
UBND tỉnh:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu chủ
đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định tại Quyết định này,
nếu Chủ đầu tư không triển khai thực hiện dự án đúng tiến độ theo quy định
hoặc đến hết ngày 30/6/2025, Chủ đầu tư không hoàn thành thủ tục giao đất,
cho thuê đất dự án thì Quyết định này và các Quyết định của UBND tỉnh: số
1673/QĐ-UBND ngày 04/5/2020, số 3488/QĐ-UBND ngày 14/10/2022 không
còn giá trị pháp lý. UBND tỉnh sẽ không xem xét gia hạn tiến độ thực hiện dự án
nếu không thuộc trách nhiệm của cơ quan quản lý nhà nước (trừ trường hợp bất
khả kháng theo quy định của pháp luật) và chủ đầu tư không được bồi thường,
hỗ trợ bất kỳ các khoản kinh phí đã đầu tư, chi phí liên quan đến dự án.”
Lý do: Việc chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 12 tháng kể từ ngày ký Quyết định số 1673/QĐ-
UBND ngày 04/5/2020 là do nguyên nhân khách quan, không thuộc trách
nhiệm của chủ đầu tư (do thời gian xác định nguồn gốc đất kéo dài; phát sinh
việc thu hồi đất ngoài mốc GPMB và thực hiện phương án tái định cư đối với
các hộ dân trong phạm vi thực hiện dự án). Căn cứ tiến độ thực hiện dự án
quy định (hết Quý II/2025: Hoàn thành thủ tục định giá đất, ký hợp đồng thuê
đất, bàn giao đất tại thực địa; cấp giấy chứng nhận quyền sử dụng đất) nên
việc điều chỉnh thời hạn để chủ đầu tư thực hiện các thủ tục đầu tư, xây dựng,
đất đai là cần thiết.
3. Các nội dung khác giữ nguyên như các Quyết định của UBND tỉnh: số
1673/QĐ-UBND ngày 04/5/2020 và số 3488/QĐ-UBND ngày 14/10/2022.
3

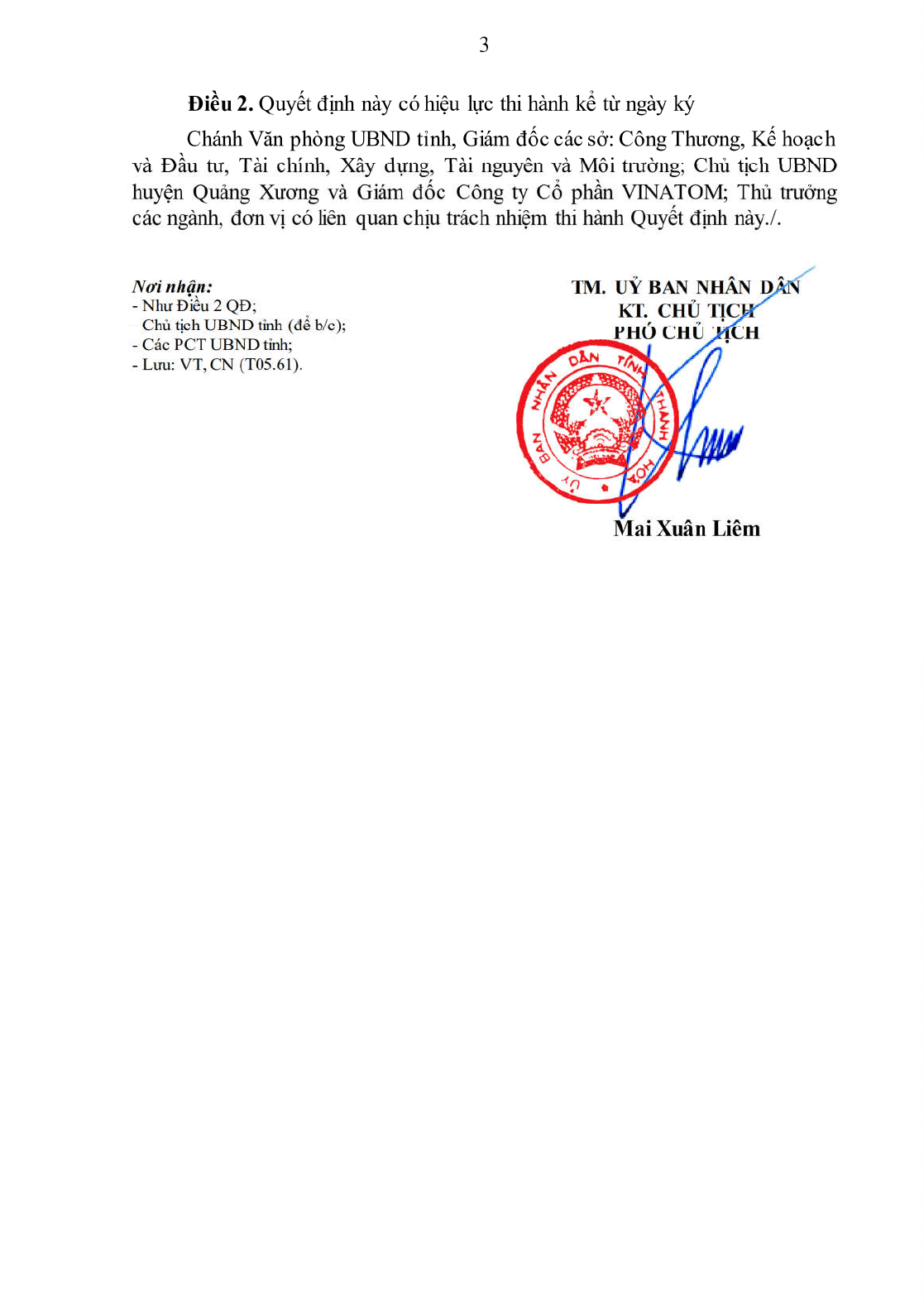

Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký
Chánh Văn phòng UBND tỉnh, Giám đốc các sở: Công Thương, Kế hoạch
và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch UBND
huyện Quảng Xương và Giám đốc Công ty Cổ phần VINATOM; Thủ trưởng
các ngành, đơn vị có liên quan chịu trách nhiệm thi hành Quyết định này./.
Nơi nhận:
- Như Điều 2 QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (T05.61).
TM. UỶ BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 2139/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Nham Thạch, huyện Quảng Xương, tỉnh Thanh Hoá

văn bản tiếng việt

downloadQuyết định 2139/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
