• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 696/QĐ-UBND Quảng Nam 2024 quyết toán dự án hoàn thành mở rộng tuyến đường ĐT.609

Ngày cập nhật: Chủ Nhật, 31/03/2024 18:50 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Quảng Nam
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 696/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Nguyễn Hồng Quang
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
28/03/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Tài chính-Ngân hàng Xây dựng Giao thông

TÓM TẮT QUYẾT ĐỊNH 696/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 696/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 696/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
Ủ
Y BAN NHÂN DÂN
TỈNH QUẢNG NAM
S
ố
: /Q
Đ
-UBND
C
NG HÒA XÃ H
Ộ
I CH
Ủ
NGH
Ĩ
A VI
Ệ
T NAM
Độc lập - Tự do - Hạnh phúc

Quảng Nam, ngày tháng năm 2024
QUYẾT ĐỊNH
Phê duyệt quyết toán dự án hoàn thành
công trình: Nâng cấp, mở rộng tuyến đường ĐT.609 (mở rộng
mặt đường 3,5m lên 5,5m đoạn Km71+578 Km74+578;
thảm bê tông nhựa đoạn Km68+508 Km71+578)
CHỦ TỊCH ỦY BAN NHÂN DÂN TỈNH QUẢNG NAM
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa đổi, bổ
sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính quyền địa
phương ngày 22/11/2019;
Căn cứ Luật Đầu tư công ngày 13/6/2019;
Căn cứ các Nghị định của Chính phủ: số 37/2015/NĐ-CP ngày 22/4/2015 quy
định chi tiết về hợp đồng xây dựng; số 06/2021/NĐ-CP ngày 26/01/2021 quy định chi
tiết một số nội dung về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây
dựng; số 10/2021/NĐ-CP ngày 09/02/2021 về quản lý chi phí đầu tư xây dựng; số
15/2021/NĐ-CP ngày 03/3/2021 quy định chi tiết một số nội dung về quản lý dự án
đầu tư xây dựng; số 50/2021/NĐ-CP ngày 01/4/2021 sửa đổi, bổ sung một số điều của
Nghị định số 37/2015/NĐ-CP ngày 22/4/2015 và số 35/2023/NĐ-CP ngày 20/6/2023
sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước của
Bộ Xây dựng;
Căn cứ Nghị định số 40/2020/NĐ-CP ngày 06/4/2020 của Chính phủ quy định
chi tiết thi hành một số điều của Luật Đầu tư công;
Căn cứ Nghị định số 99/2021/NĐ-CP ngày 11/11/2021 của Chính phủ quy định
về quản lý, thanh toán, quyết toán dự án sử dụng vốn đầu tư công;
Căn cứ các Quyết định: số 2916/QĐ-UBND ngày 13/9/2019, số 1391/QĐ-
UBND ngày 24/5/2021 của UBND tỉnh về việc phê duyệt và phê duyệt điều chỉnh chủ
trương đầu tư dự án Nâng cấp, mở rộng tuyến đường ĐT.609 (mở rộng mặt đường
3,5m lên 5,5m đoạn Km71+578 Km74+578; thảm bê tông nhựa đoạn Km68+508
Km71+578);
Căn cứ các Quyết định: số 219/QĐ-UBND ngày 20/01/2020, số 2101/QĐ-
UBND ngày 29/7/2021 của UBND tỉnh về việc phê duyệt và phê duyệt điều chỉnh dự
án đầu tư xây dựng công trình Nâng cấp, mở rộng tuyến đường ĐT.609 (mở rộng mặt
đường 3,5m lên 5,5m đoạn Km71+578 Km74+578; thảm bê tông nhựa đoạn
Km68+508 Km71+578);
2
Theo Công văn số 8439/UBND-KTN ngày 04/12/2023 của UBND tỉnh và đề
nghị của Sở Tài chính tại Tờ trình số 116/TTr-STC ngày 20/3/2024 (kèm Báo cáo kết
quả thẩm tra số 807/BC-STC ngày 19/3/2024).
QUYẾT ĐỊNH:
Điều 1. Phê duyệt quyết toán dự án hoàn thành
1. Công trình: Nâng cấp, mở rộng tuyến đường ĐT.609 (mở rộng mặt đường
3,5m lên 5,5m đoạn Km71+578  Km74+578; thảm bê tông nhựa đoạn Km68+508
Km71+578).
2. Địa điểm: huyện Đông Giang, tỉnh Quảng Nam.
3. Chủ đầu tư: Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh
Quảng Nam.
4. Thời gian khởi công: 20/10/2020; hoàn thành: 21/7/2022.
Điều 2. Kết quả đầu tư
1. Chi phí đầu tư:
Mục chi phí
Tổng mức đầu tư
được duyệt (đồng)
Chi phí đầu tư được
quyết toán (đồng)
Chi phí xây dựng
20.064.819.000
19.088.015.000
Chi phí quản lý dự án
497.243.000
466.595.000
Chi phí tư vấn đầu tư
1.640.307.000
1.479.404.000
Chi phí khác
300.935.000
274.763.000
Dự phòng
46.696.000
-
Tổng số
22.550.000.000
21.308.777.000
2. Nguồn vốn đầu tư:
a) Tổng mức đầu tư được duyệt: 22.550.000.000 đồng.
b) Nguồn vốn đầu tư: ngân sách tỉnh.
c) Vốn đầu tư đã bố trí thực hiện từ nguồn vốn ngân sách tỉnh: 21.309.000.000
đồng, gồm:
- Đã thanh toán hết kế hoạch năm 2022: 20.000.000.000 đồng;
- Kế hoạch vốn năm 2023 không bố trí. Kế hoạch vốn năm 2024 đã bố trí
1.309.000.000 đồng (chưa thanh toán).
3. Giá trị tài sản hình thành qua đầu tư:
Tài sản do Chủ đầu tư quản
lý, s
ử
d
ụ
ng (
đồ
ng)
Tài sản bàn giao cho đơn vị
khác qu
ả
n lý, s
ử
d
ụ
ng (
đồ
ng)
Tài sản cố định
0
21.308.777.000
4. Chi phí đầu tư không tính vào giá trị tài sản: không.
3
Điều 3. Trách nhiệm của Chủ đầu tư và các đơn vị liên quan
1. Chủ đầu tư:
a) Được phép tất toán nguồn vốn và chi phí đầu tư công trình Nâng cấp, mở rộng
tuyến đường ĐT.609 (mở rộng mặt đường 3,5m lên 5,5m đoạn Km71+578
Km74+578; thảm bê tông nhựa đoạn Km68+508 Km71+578), với số tiền:
21.308.777.000 đồng; đồng thời, nghiêm túc rút kinh nghiệm trong việc chậm trễ hoàn
thiện hồ sơ để trình thẩm tra phê duyệt quyết toán dự án hoàn thành (14 tháng) so với
thời gian quy định của Chính phủ tại Nghị định số 99/2021/NĐ-CP ngày 11/11/2021.
b) Thanh toán dứt điểm các khoản công nợ theo giá trị quyết toán được phê
duyệt. Các khoản công nợ (đến ngày 24/01/2024):
- Tổng nợ phải thu: 0 đồng.
- Tổng nợ phải trả: 1.308.777.000 đồng.

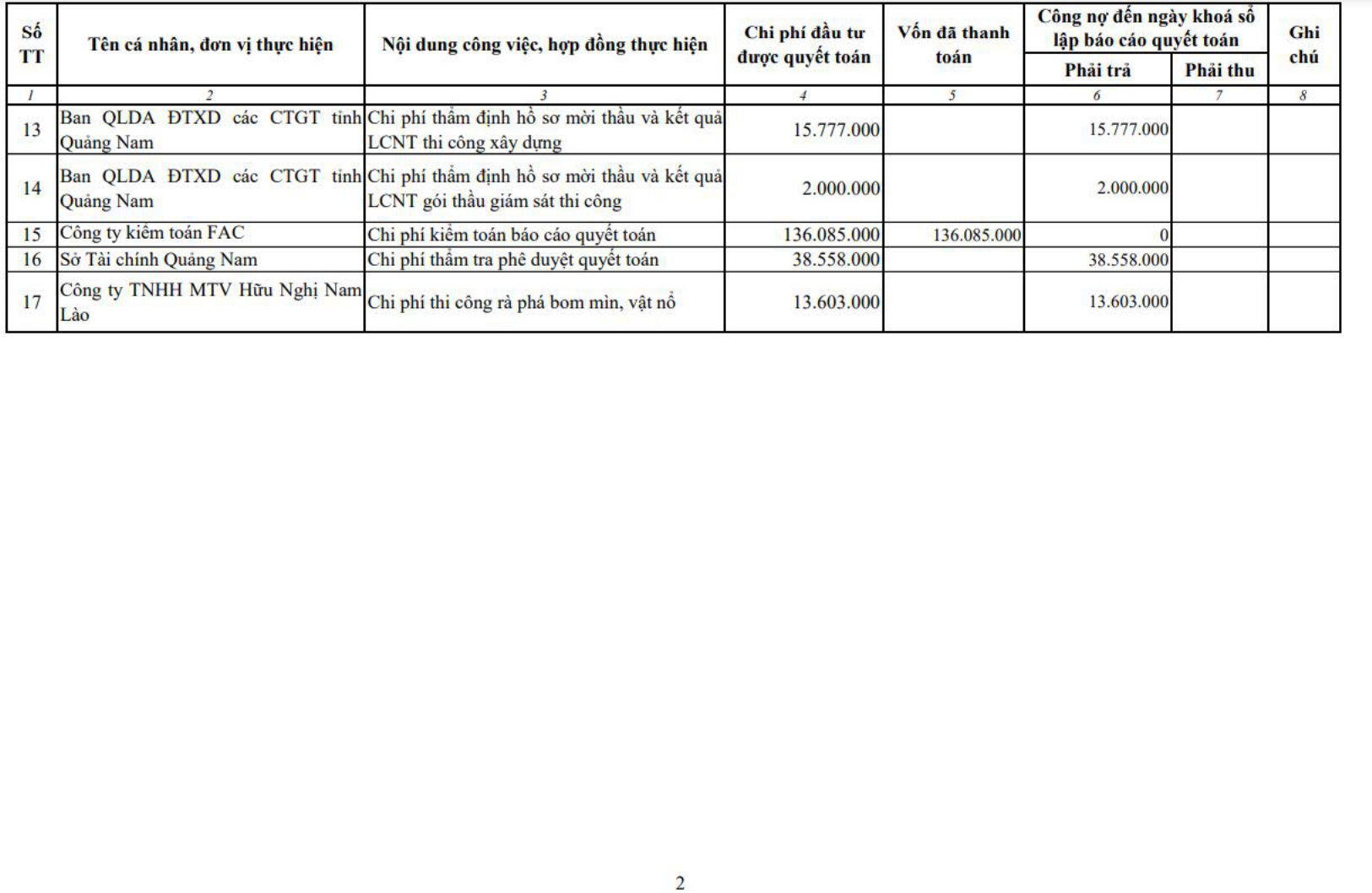

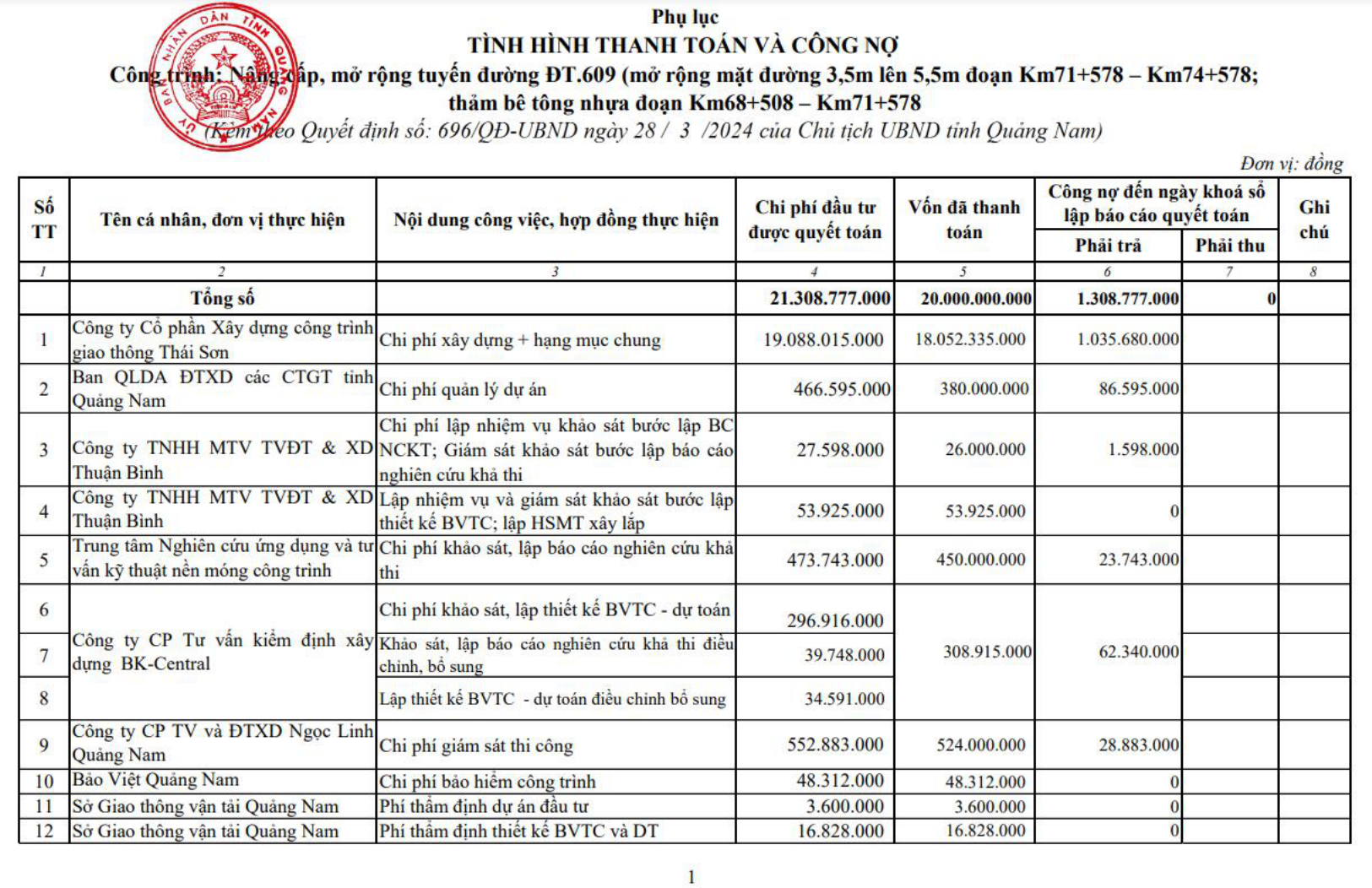

(Chi tiết công nợ theo Phụ lục đính kèm)
c) Bàn giao tài sản hình thành sau đầu tư công trình Nâng cấp, mở rộng tuyến
đường ĐT.609 (mở rộng mặt đường 3,5m lên 5,5m đoạn Km71+578 Km74+578;
thảm bê tông nhựa đoạn Km68+508 Km71+578) cho Sở Giao thông vận tải tiếp
nhận quản lý, sử dụng.
d) Báo cáo Sở Kế hoạch và Đầu tư để tham mưu cấp thẩm quyền xử lý vốn đã bố
trí thừa: 223.000 đồng theo quy định.
2. Sở Giao thông vận tải là đơn vị quản lý tài sản công trình Nâng cấp, mở rộng
tuyến đường ĐT.609 (mở rộng mặt đường 3,5m lên 5,5m đoạn Km71+578
Km74+578; thảm bê tông nhựa đoạn Km68+508 Km71+578) phải ghi tăng nguyên
giá tài sản cố định hữu hình, với số tiền: 21.308.777.000 đồng và quản lý sử dụng,
hạch toán kê khai biến động tài sản theo đúng quy định hiện hành của Nhà nước.
Tên tài sản/ Quy mô
Nguyên giá
(
đồ
ng)
Nguồn
v
ố
n
* Tuyến đường ĐT.609 (đoạn Km68+508-
Km74+578), có điểm đầu tại Km68+508, điểm cuối
tại Km74+578 giáp với đường Hồ Chí Minh tại
Km464+200; tổng chiều dài tuyến L = 6,07Km, trong
đó chiều dài đoạn tuyến nâng cấp, mở rộng là
4,95Km (từ Km69+631 Km74+578), chiều dài
đoạn tuyến sử dụng lại là 1,12Km (từ Km68+508
Km69+631); đường cấp V miền núi theo theo tiêu
chuẩn TCVN 4054-2005, mặt cắt ngang Bnền =
5,5m (mặt đường) + 2x0,5m (lề đường) = 6,5m, kết
cấu mặt đường bê tông nhựa và công trình trên tuyến.
21.308.777.000
ngân
sách tỉnh
3. Sở Kế hoạch và Đầu tư chịu trách nhiệm tham mưu UBND tỉnh xử lý vốn đã
bố trí thừa là 223.000 đồng theo quy định.
4
Điều 4. Chánh Văn phòng UBND tỉnh; Giám đốc các Sở: Tài chính, Kế hoạch
và Đầu tư, Giao thông vận tải; Giám đốc Kho bạc Nhà nước tỉnh, Giám đốc Ban Quản
lý dự án đầu tư xây dựng các công trình giao thông tỉnh và thủ trưởng các đơn vị liên
quan căn cứ quyết định thi hành.
Quyết định này có hiệu lực kể từ ngày ký./.
N
ơ
i nh
ậ
n:
- Như Điều 4;
- CT, các PCT UBND tỉnh;
- Các PCVP và phòng chuyên viên;
- Lưu: VT, KTTH.
KT . CH
Ủ
T
Ị
CH
PHÓ CHỦ TỊCH

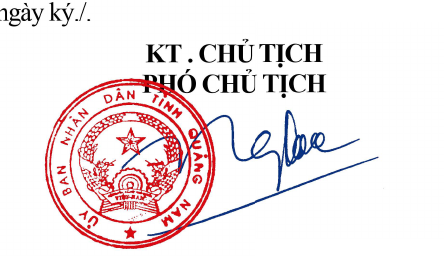

[daky]
Nguy
ễ
n H
ồ
ng Quang

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 696/QĐ-UBND của Ủy ban nhân dân tỉnh Quảng Nam phê duyệt quyết toán dự án hoàn thành công trình: Nâng cấp, mở rộng tuyến đường ĐT.609 (mở rộng mặt đường 3,5m lên 5,5m đoạn Km71+578 - Km74+578; thảm bê tông nhựa đoạn Km68+508 - Km71+578)

văn bản tiếng việt

downloadQuyết định 696/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
