• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 2099/QĐ-UBND Thanh Hóa 2024 chấp thuận chủ trương đầu tư, nhà đầu tư dự án Xuất tuyến 110kV sau TBA 220kV Sầm Sơn

Ngày cập nhật: Thứ Hai, 27/05/2024 14:46 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 2099/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Xuất tuyến 110kV sau TBA 220kV Sầm Sơn tại phường Quảng Hùng, phường Quảng Minh, Thành phố Sầm Sơn và xã Quảng Cát, Thành phố Thanh Hóa
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
24/05/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Đầu tư Điện lực

TÓM TẮT QUYẾT ĐỊNH 2099/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 2099/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 2099/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
Ủ
Y BAN NHÂN DÂN
TỈNH THANH HÓA
C
Ộ
NG HOÀ XÃ H
Ộ
I CH
Ủ
NGHĨA VI
Ệ
Độc lập - Tự do - Hạnh phúc
Số: /QĐ-UBND
QUYẾT ĐỊNH CHẤP THUẬN CHỦ TRƯƠNG ĐẦU TƯ
ĐỒNG THỜI CHẤP THUẬN NHÀ ĐẦU TƯ
Dự án Xuất tuyến 110kV sau TBA 220kV Sầm Sơn
tại phường Quảng Hùng, phường Quảng Minh, thành phố Sầm Sơn
và xã Quảng Cát, thành phố Thanh Hóa
(Cấp lần đầu: ngày tháng năm 2024)
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19 tháng 6 năm 2015;
Luật sửa đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức
chính quyền địa phương ngày 22 tháng 11 năm 2019;
Căn cứ Luật Đầu tư ngày 17 tháng 6 năm 2020;
Căn cứ Luật Đất đai ngày 29 tháng 11 năm 2013;
Căn cứ Luật sửa đổi, bổ sung một số điều của Luật Đầu tư công, Luật
Đầu tư theo phương thức đối tác công tư, Luật Đầu tư, Luật Nhà ở, Luật Đấu
thầu, Luật Điện lực, Luật Doanh nghiệp, Luật Thuế tiêu thụ đặc biệt và Luật Thi
hành án dân sự ngày 11 tháng 01 năm 2022;
Căn cứ Nghị định số 31/2021/NĐ-CP ngày 26 tháng 3 năm 2021 của
Chính phủ quy định chi tiết và hướng dẫn thi hành một số điều của Luật Đầu tư;
Căn cứ Nghị định số 43/2014/NĐ-CP ngày 15 tháng 5 năm 2014 của
Chính phủ quy định chi tiết thi hành một số điều của Luật Đất đai; Nghị định số
148/2020/NĐ-CP ngày 18 tháng 12 năm 2020 của Chính phủ sửa đổi, bổ sung
một số Nghị định quy định chi tiết thi hành Luật Đất đai; Nghị định số
10/2023/NĐ-CP ngày 03 tháng 4 năm 2023 của Chính phủ sửa đổi, bổ sung một
số điều của các nghị định hướng dẫn thi hành Luật Đất đai;
Căn cứ Thông tư số 03/2021/TT-BKHĐT ngày 09 tháng 4 năm 2021 của
Bộ trưởng Bộ Kế hoạch và Đầu tư quy định mẫu văn bản, báo cáo liên quan đến
hoạt động đầu tư tại Việt Nam, đầu tư từ Việt Nam ra nước ngoài và xúc tiến
đầu tư;
Căn cứ văn bản đề nghị thực hiện dự án đầu tư và hồ sơ kèm theo do
Tổng Công ty điện lực miền Bắc nộp ngày 15/4/2024, nộp bổ sung hồ sơ ngày
07/5/2024;
2
Theo đề nghị của Sở Kế hoạch và Đầu tư tại Tờ trình số 3112/TTr-
SKHĐT ngày 15 tháng 5 năm 2024; ý kiến của các ngành, đơn vị liên quan.
QUYẾT ĐỊNH:
Điều 1. Chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư
với nội dung như sau:
1. Nhà đầu tư
- Tổng Công ty điện lực miền Bắc; Giấy chứng nhận đăng ký doanh
nghiệp Công ty trách nhiệm hữu hạn một thành viên số 0100100417 do Phòng
Đăng ký Kinh doanh - Sở Kế hoạch và Đầu tư thành phố Hà Nội cấp, đăng ký
lần đầu ngày 31/3/2010; đăng ký thay đổi lần thứ 9 ngày 07/10/2021.
- Địa chỉ trụ sở chính: Số 20 Trần Nguyên Hãn, phường Lý Thái Tổ, quận
Hoàn Kiếm, thành phố Hà Nội.
2. Tên dự án: Xuất tuyến 110kV sau TBA 220kV Sầm Sơn.
3. Mục tiêu dự án:
- Cấp điện liên tục, ổn định và lâu dài cho phụ tải các trạm 110kV cũng
như hỗ trợ tạo mạch vòng linh hoạt lưới điện 110kV, khai thác tối đa công suất
trạm 220kV Sầm Sơn.
- Đáp ứng tốc độ phát triển kinh tế - xã hội địa phương và phụ tải khu
vực, nâng cao độ tin cậy và giảm tải cho các tuyến đường dây 110kV hiện có
trên địa bàn, đồng bộ với tiến độ xây dựng trạm 220kV Sầm Sơn.
- Giảm tổn thất điện năng lưới điện khu vực, kết lưới 110kV nâng cao độ
tin cậy cung cấp điện đảm bảo tiêu chí N-1.
4. Quy mô dự án: Xây dựng mới xuất tuyến đường dây 110kV sau TBA
220kV Sầm Sơn, bao gồm 03 đoạn tuyến:
- Đoạn tuyến 1: Xây dựng mới tuyến đường dây 110kV 02 mạch với
chiều dài khoảng 0,2 km, dây dẫn ACSR300 từ TBA 220kV Sầm Sơn đấu nối
chuyển tiếp 1 mạch trên ĐZ110kV Quảng Xương - Sầm Sơn.
- Đoạn tuyến 2: Xây dựng mới tuyến đường dây 110kV 02 mạch với
chiều dài khoảng 0,3 km, dây dẫn ACSR300 từ TBA 220kV Sầm Sơn đấu nối
chuyển tiếp 1 mạch trên ĐZ110kV Quảng Xương - Sầm Sơn.
- Đoạn tuyến 3: Xây dựng mới tuyến đường dây 110kV 02 mạch với
chiều dài khoảng 1,7 km, dây dẫn ACSR300 từ TBA 220kV Sầm Sơn đấu nối
chuyển tiếp 1 mạch trên ĐZ110kV Thanh Hóa - Sầm Sơn.
5. Nhu cầu sử dụng đất
- Tổng diện tích chiếm đất xây dựng móng cột đường dây 110kV: Khoảng
5.113 m
2
.
- Tổng diện tích hành lang tuyến đường dây 110kV: Khoảng 31.200 m
2
.
3
6. Tổng mức đầu tư của dự án: Khoảng 31.104 triệu đồng.
Nguồn vốn của nhà đầu tư khoảng 6.221 triệu đồng (chiếm 20% tổng mức
đầu tư dự án); vốn vay ngân hàng thương mại khoảng 24.883 triệu đồng (chiếm
80% tổng mức đầu tư dự án).
7. Thời hạn hoạt động của dự án: 50 năm.
8. Địa điểm thực hiện dự án: Tại phường Quảng Hùng, phường Quảng
Minh, thành phố Sầm Sơn và xã Quảng Cát, thành phố Thanh Hóa.
9. Tiến độ thực hiện dự án: Hoàn thành, đưa dự án đi vào hoạt động trong
thời gian 15 tháng kể từ thời điểm được Nhà nước bàn giao đất.
10. Ưu đãi, hỗ trợ đầu tư và điều kiện áp dụng: Dự án được hưởng các ưu
đãi, hỗ trợ đầu tư theo quy định hiện hành của pháp luật nếu nhà đầu tư thực
hiện đúng với hồ sơ đăng ký, đáp ứng đủ các điều kiện liên quan theo quy định.
Điều 2. Tổ chức thực hiện
Trách nhiệm của cơ quan, tổ chức, cá nhân có liên quan trong việc triển
khai thực hiện dự án đầu tư:
1. Trách nhiệm của nhà đầu tư
- Chịu trách nhiệm về các thông tin, số liệu tính toán tại hồ sơ dự án và
các văn bản gửi cơ quan nhà nước có thẩm quyền; chịu trách nhiệm về hiệu quả
đầu tư dự án; hiệu quả sử dụng, bảo toàn và phát triển vốn Nhà nước theo quy
định của pháp luật.
- Nghiên cứu, tiếp thu ý kiến thẩm định của các cơ quan liên quan trong
quá trình đầu tư, thực hiện dự án. Tổ chức triển khai lập, thẩm định Báo cáo
nghiên cứu khả thi dự án theo đúng quy định; trong đó phải rà soát, xác định
chính xác tổng mức đầu tư dự án theo đúng định mức kinh tế - kỹ thuật, trình
cấp có thẩm quyền phê duyệt Báo cáo nghiên cứu khả thi dự án theo quy định
hiện hành.
- Trình cơ quan đại diện chủ sở hữu xem xét, phê duyệt phương án huy
động vốn theo quy định tại khoản 1 Điều 30 Luật Quản lý, sử dụng vốn nhà
nước đầu tư vào sản xuất, kinh doanh tại doanh nghiệp trước khi trình cấp có
thẩm quyền phê duyệt Báo cáo nghiên cứu khả thi dự án. Chịu trách nhiệm bố trí
đủ vốn chủ sở hữu và vốn vay để bảo đảm thực hiện dự án theo đúng tiến độ; chỉ
được thực hiện các dự án khác trong kế hoạch khi đủ nguồn vốn chủ sở hữu theo
quy định, trường hợp không cân đối được nguồn vốn phải ưu tiên thực hiện dự
án này theo đúng chỉ đạo của Ban Chỉ đạo quốc gia về phát triển điện lực.
- Phối hợp với các cơ quan quản lý nhà nước để thực hiện, hoàn thành các
hồ sơ, thủ tục về đầu tư (bao gồm cả thủ tục bảo đảm thực hiện dự án đầu tư),
xây dựng, bảo vệ môi trường, sử dụng đất..., trình cơ quan có thẩm quyền phê
duyệt, thỏa thuận theo quy định trước khi thi công xây dựng dự án; triển khai
thực hiện theo đúng chủ trương đầu tư được chấp thuận và các quy định có liên
quan khác của pháp luật. Chỉ được triển khai thực hiện dự án sau khi hoàn thành
đầy đủ các hồ sơ, thủ tục theo quy định của pháp luật.
4
- Phối hợp với Sở Giao thông vận tải, Sở Nông nghiệp và PTNT và các
đơn vị liên quan, tổ chức khảo sát, nghiên cứu giải pháp kỹ thuật cụ thể để điều
chỉnh hướng tuyến (nếu cần thiết), chuẩn xác vị trí xây dựng và chiều cao cột
điện, đảm bảo không làm ảnh hưởng đến quy hoạch mạng lưới giao thông
đường bộ, giao thông đường thủy nội địa, công trình thủy lợi, đê điều; thực hiện
các thủ tục thỏa thuận giao chéo trên không hoặc chấp thuận xây dựng cột
đường dây trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ, luồng
đường thủy, phạm vi bảo vệ công trình thủy lợi, đê điều theo quy định.
- Phối hợp với UBND thành phố Thanh Hóa và UBND thành phố Sầm
Sơn và các sở, ngành, đơn vị liên quan, cập nhật dự án vào các quy hoạch có
liên quan (Quy hoạch chung thành phố Sầm Sơn đến năm 2040; Quy hoạch
phân khu tỷ lệ 1/2.000 Khu F - Khu nông nghiệp công nghệ cao, dân cư hiện
trạng đô thị mới và các công trình đầu mối thành phố Sầm Sơn...), trình cấp có
thẩm quyền phê duyệt, đảm bảo tính thống nhất giữa các quy hoạch đã được phê
duyệt, làm cơ sở triển khai thực hiện các bước tiếp theo.
- Hằng quý, hằng năm, báo cáo Sở Kế hoạch và Đầu tư và cơ quan thống
kê trên địa bàn về tình hình thực hiện dự án đầu tư theo quy định tại điểm a
khoản 2 Điều 72 Luật Đầu tư năm 2020.
- Tổ chức triển khai thực hiện và quản lý dự án theo đúng quy định của
pháp luật. Chịu trách nhiệm theo quy định của pháp luật và mọi thiệt hại phát
sinh trong trường hợp không thực hiện hoặc thực hiện không đúng thủ tục quy
định tại Luật Đầu tư, Nghị định số 31/2021/NĐ-CP ngày 26/3/2021 của Chính
phủ và pháp luật có liên quan.
2. Trách nhiệm của các cơ quan quản lý nhà nước
a) Giao Sở Tài nguyên và Môi trường:
- Hướng dẫn Tổng Công ty điện lực miền Bắc lập hồ sơ xin chuyển mục
đích sử dụng đất, hồ sơ thuê đất và tham mưu cho cơ quan nhà nước có thẩm
quyền xem xét, thông qua việc chuyển mục đích sử dụng đất; quyết định cho
thuê đất, đảm bảo phù hợp với quy hoạch, kế hoạch sử dụng đất đã được cấp có
thẩm quyền phê duyệt theo quy định.
- Hướng dẫn, hỗ trợ Tổng Công ty điện lực miền Bắc trong việc hoàn
thiện hồ sơ và thực hiện quy trình thủ tục lập hồ sơ môi trường của dự án theo
quy định; thực hiện tuân thủ các quy định về bảo vệ tài nguyên nước theo quy
định của pháp luật về tài nguyên nước, khoáng sản (nếu có) trong quá trình triển
khai dự án.
b) Giao Sở Công Thương:
- Phối hợp và hướng dẫn Tổng Công ty điện lực miền Bắc trong việc rà
soát, hoàn thiện hồ sơ dự án và việc lựa chọn công nghệ dây dẫn, cách điện phụ
kiện... trong bước lập Báo cáo nghiên cứu khả thi dự án, bảo đảm an toàn, phát
huy tối đa vai trò, hiệu quả đầu tư dự án và phù hợp với mục đích truyền tải
trong hệ thống điện quốc gia; phối hợp với các đơn vị liên quan hướng dẫn Tổng
5
Công ty điện lực miền Bắc thực hiện thủ tục, thẩm định, phê duyệt dự án theo
đúng quy định của pháp luật.
- Tổ chức thực hiện chức năng quản lý nhà nước chuyên ngành đối với dự
án trong quá trình triển khai thực hiện đầu tư và quản lý khai thác theo quy định
của pháp luật.

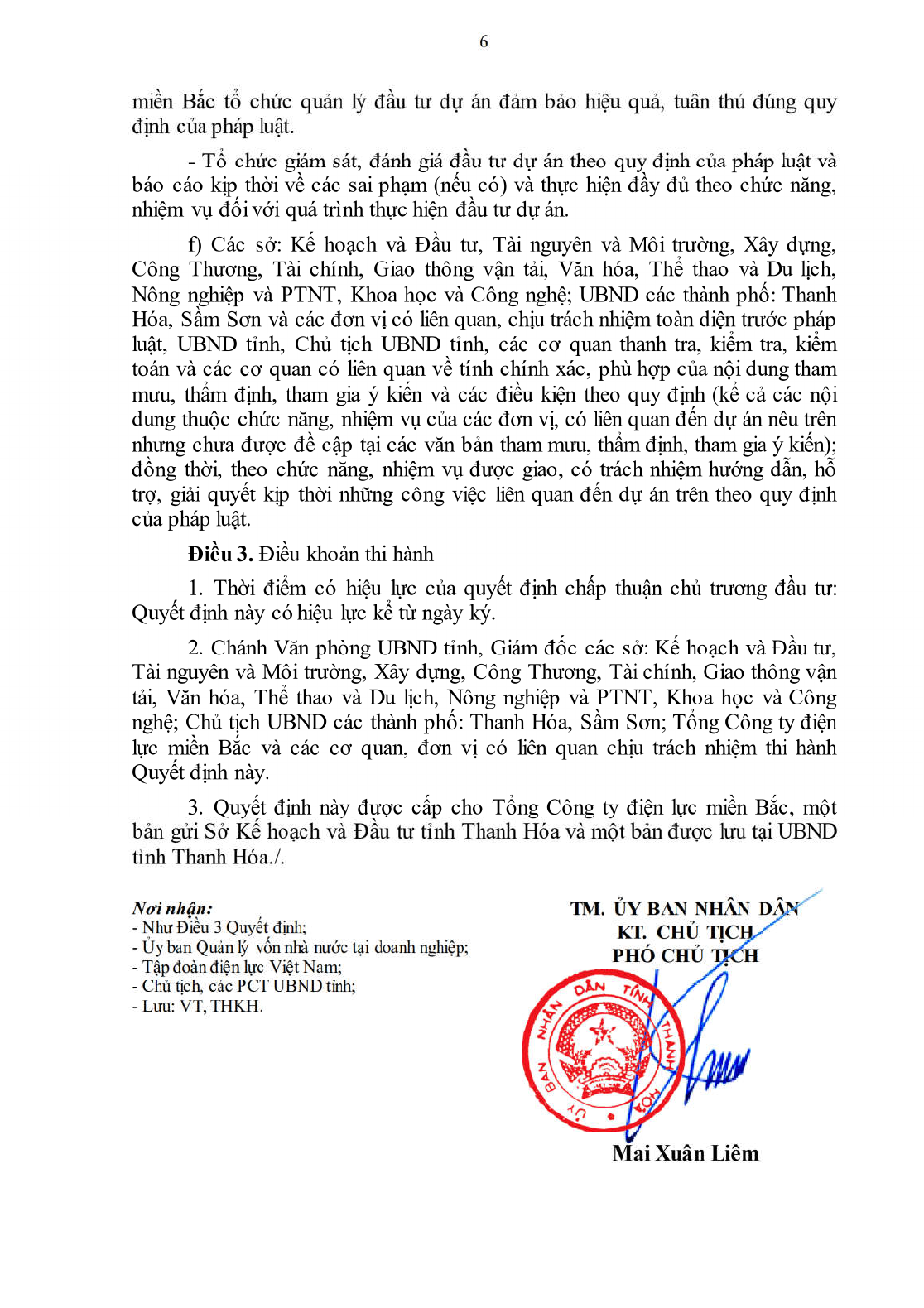

c) Giao UBND thành phố Sầm Sơn:
- Cập nhật dự án vào Quy hoạch chung thành phố Sầm Sơn đến năm
2040; Quy hoạch phân khu tỷ lệ 1/2.000 Khu F - Khu nông nghiệp công nghệ
cao, dân cư hiện trạng đô thị mới và các công trình đầu mối thành phố Sầm Sơn
và các quy hoạch khác có liên quan (nếu có), trình cấp có thẩm quyền phê duyệt,
đảm bảo tính thống nhất với Quy hoạch tỉnh Thanh Hóa thời kỳ 2021 - 2030,
tầm nhìn đến năm 2045 được Thủ tướng Chính phủ phê duyệt tại Quyết định số
153/QĐ-TTg ngày 27/02/2023.
- Chỉ đạo UBND các phường: Quảng Minh, Quảng Hùng quản lý
nguyên trạng, không cho phép thực hiện bất kỳ hoạt động nào trên khu đất khi
chưa được cơ quan có thẩm quyền cho phép chuyển mục đích sử dụng đất, cho
thuê đất.
d) Giao UBND thành phố Thanh Hóa:
- Cập nhật dự án vào các quy hoạch khác có liên quan (nếu có), trình cấp
có thẩm quyền phê duyệt, đảm bảo tính thống nhất với Quy hoạch tỉnh Thanh
Hóa thời kỳ 2021 - 2030, tầm nhìn đến năm 2045 được Thủ tướng Chính phủ
phê duyệt tại Quyết định số 153/QĐ-TTg ngày 27/02/2023.
- Chỉ đạo UBND xã Quảng Cát quản lý nguyên trạng, không cho phép
thực hiện bất kỳ hoạt động nào trên khu đất khi chưa được cơ quan có thẩm
quyền cho phép chuyển mục đích sử dụng đất, cho thuê đất.
đ) Đề nghị Tập đoàn Điện lực Việt Nam:
- Thực hiện đầy đủ chức năng, nhiệm vụ đối với việc đầu tư dự án của
Tổng Công ty điện lực miền Bắc theo quy định; chỉ đạo Tổng Công ty điện lực
miền Bắc tổ chức thực hiện quản lý đầu tư dự án đảm bảo hiệu quả, tuân thủ
đúng quy định của pháp luật.
- Tổ chức giám sát, đánh giá đầu tư dự án theo quy định của pháp luật và
báo cáo kịp thời về các sai phạm (nếu có) và thực hiện đầy đủ theo chức năng,
nhiệm vụ đối với quá trình thực hiện đầu tư dự án.
- Chỉ đạo Tổng Công ty điện lực miền Bắc trình cơ quan đại diện chủ sở
hữu xem xét, phê duyệt phương án huy động vốn theo quy định tại khoản 1 Điều
30 Luật quản lý, sử dụng vốn nhà nước đầu tư vào sản xuất, kinh doanh tại
doanh nghiệp.
e) Đề nghị Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp:
- Thực hiện đầy đủ chức năng, nhiệm vụ đối với việc đầu tư dự án theo
quy định; yêu cầu Tập đoàn Điện lực Việt Nam chỉ đạo Tổng Công ty điện lực
6
miền Bắc tổ chức quản lý đầu tư dự án đảm bảo hiệu quả, tuân thủ đúng quy
định của pháp luật.
- Tổ chức giám sát, đánh giá đầu tư dự án theo quy định của pháp luật và
báo cáo kịp thời về các sai phạm (nếu có) và thực hiện đầy đủ theo chức năng,
nhiệm vụ đối với quá trình thực hiện đầu tư dự án.
f) Các sở: Kế hoạch và Đầu tư, Tài nguyên và Môi trường, Xây dựng,
Công Thương, Tài chính, Giao thông vận tải, Văn hóa, Thể thao và Du lịch,
Nông nghiệp và PTNT, Khoa học và Công nghệ; UBND các thành phố: Thanh
Hóa, Sầm Sơn và các đơn vị có liên quan, chịu trách nhiệm toàn diện trước pháp
luật, UBND tỉnh, Chủ tịch UBND tỉnh, các cơ quan thanh tra, kiểm tra, kiểm
toán và các cơ quan có liên quan về tính chính xác, phù hợp của nội dung tham
mưu, thẩm định, tham gia ý kiến và các điều kiện theo quy định (kể cả các nội
dung thuộc chức năng, nhiệm vụ của các đơn vị, có liên quan đến dự án nêu trên
nhưng chưa được đề cập tại các văn bản tham mưu, thẩm định, tham gia ý kiến);
đồng thời, theo chức năng, nhiệm vụ được giao, có trách nhiệm hướng dẫn, hỗ
trợ, giải quyết kịp thời những công việc liên quan đến dự án trên theo quy định
của pháp luật.
Điều 3. Điều khoản thi hành
1. Thời điểm có hiệu lực của quyết định chấp thuận chủ trương đầu tư:
Quyết định này có hiệu lực kể từ ngày ký.
2. Chánh Văn phòng UBND tỉnh, Giám đốc các sở: Kế hoạch và Đầu tư,
Tài nguyên và Môi trường, Xây dựng, Công Thương, Tài chính, Giao thông vận
tải, Văn hóa, Thể thao và Du lịch, Nông nghiệp và PTNT, Khoa học và Công
nghệ; Chủ tịch UBND các thành phố: Thanh Hóa, Sầm Sơn; Tổng Công ty điện
lực miền Bắc và các cơ quan, đơn vị có liên quan chịu trách nhiệm thi hành
Quyết định này.
3. Quyết định này được cấp cho Tổng Công ty điện lực miền Bắc, một
bản gửi Sở Kế hoạch và Đầu tư tỉnh Thanh Hóa và một bản được lưu tại UBND
tỉnh Thanh Hóa./.
Nơi nh
ậ
n:
- Như Điều 3 Quyết định;
- Ủy ban Quản lý vốn nhà nước tại doanh nghiệp;
- Tập đoàn điện lực Việt Nam;
- Chủ tịch, các PCT UBND tỉnh;
- Lưu: VT, THKH.
TM.
Ủ
Y BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 2099/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Xuất tuyến 110kV sau TBA 220kV Sầm Sơn tại phường Quảng Hùng, phường Quảng Minh, Thành phố Sầm Sơn và xã Quảng Cát, Thành phố Thanh Hóa

văn bản tiếng việt

downloadQuyết định 2099/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
