• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 3646/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ dự án xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Hoà

Ngày cập nhật: Thứ Tư, 11/09/2024 14:47 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 3646/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
10/09/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Đầu tư Công nghiệp

TÓM TẮT QUYẾT ĐỊNH 3646/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 3646/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 3646/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
ỦY BAN NHÂN DÂN
TỈNH THANH HÓA
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
Số:
/
QĐ
-
Thanh Hóa, ngày tháng năm 2024
QUYẾT ĐỊNH
Về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng
kỹ thuật Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015; Luật sửa
đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính
quyền địa phương ngày 22/11/2019;
Căn cứ Nghị định số 32/2024/NĐ-CP ngày 15/3/2024 của Chính phủ về
quản lý, phát triển cụm công nghiệp;
Căn cứ các Quyết định của UBND tỉnh: số 2409/QĐ-UBND ngày
08/7/2021 về việc thành lập Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc, tỉnh
Thanh Hóa; số 4009/QĐ-UBND ngày 21/11/2022 về việc điều chỉnh, bổ sung
một số nội dung tại Quyết định số 2409/QĐ-UBND ngày 08/7/2021 của UBND
tỉnh về việc thành lập Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc; số
4886/QĐ-UBND ngày 21/12/2023 về việc điều chỉnh tiến độ thực hiện dự án
đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc;
Theo đề nghị của Sở Công Thương tại Tờ trình số 1064/TTr-SCT ngày 30
tháng 8 năm 2024 (kèm theo hồ sơ đề nghị của chủ đầu tư hạ tầng cụm công
nghiệp Vĩnh Hoà, huyện Vĩnh Lộc và các văn bản tham gia ý kiến và báo cáo
của Sở Tài nguyên và Môi trường, UBND huyện Vĩnh Lộc).
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc, tỉnh Thanh Hoá do Công ty
Cổ phần HT Việt Nga làm chủ đầu tư (theo các Quyết định của UBND tỉnh: số
2409/QĐ-UBND ngày 08/7/2021, số 4009/QĐ-UBND ngày 21/11/2022 và số
4886/QĐ-UBND ngày 21/12/2023), cụ thể như sau:
- Quý III/2024 - Quý II/2025: Hoàn thành hồ sơ thiết kế BVTC; thực hiện
chuyển đổi mục đích sử dụng đất lúa, thủ tục thu hồi đất và đền bù giải phóng
mặt bằng Cụm công nghiệp Vĩnh Hòa; thực hiện nghĩa vụ tài chính về chuyển
đổi mục đích sử dụng đất và chi phí đền bù GPMB. Hoàn thiện lập hồ sơ xin
thuê đất, giao đất và cấp giấy chứng nhận quyền sử dụng đất; xin cấp giấy phép
xây dựng.
2

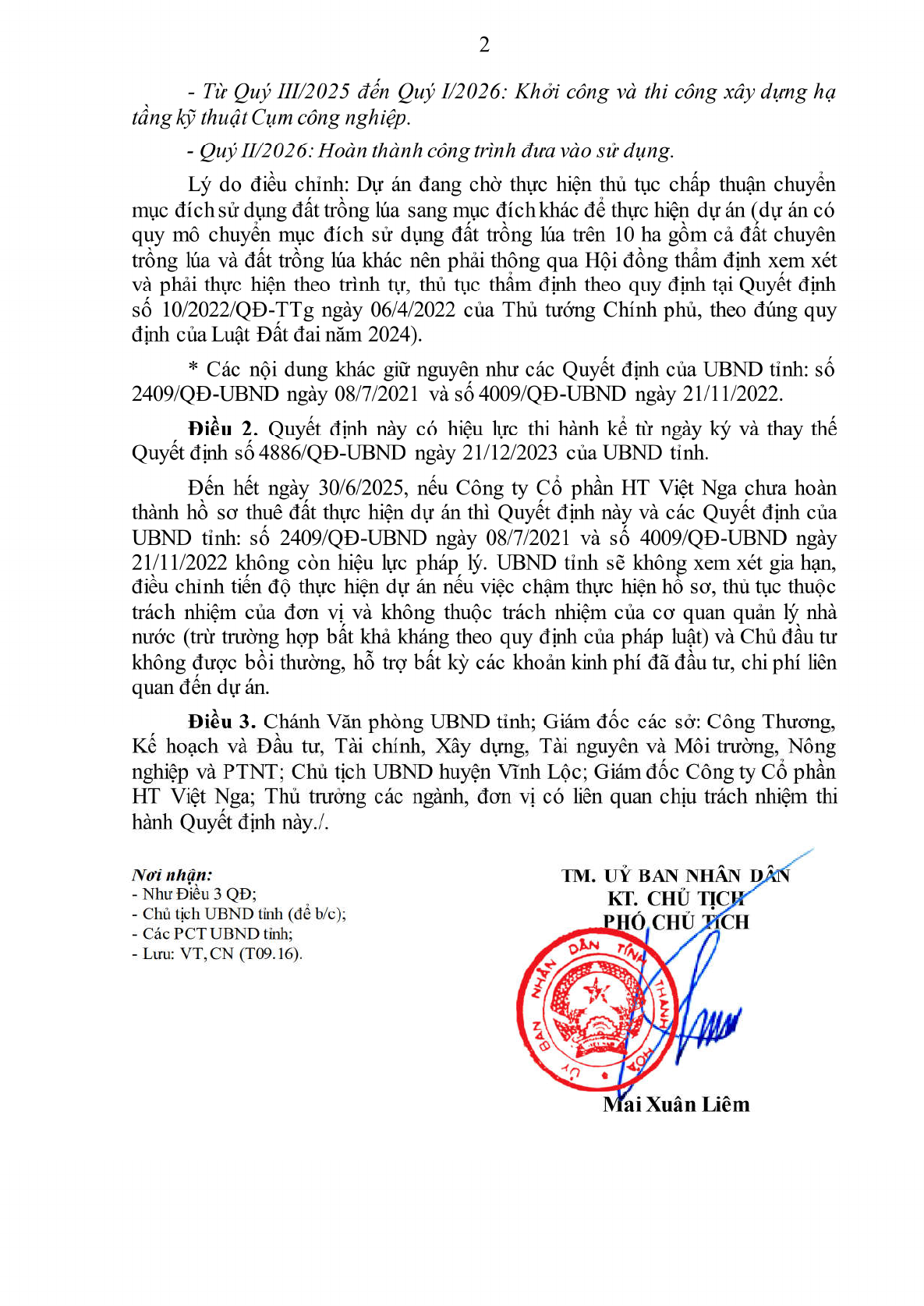

- Từ Quý III/2025 đến Quý I/2026: Khởi công và thi công xây dựng hạ
tầng kỹ thuật Cụm công nghiệp.
- Quý II/2026: Hoàn thành công trình đưa vào sử dụng.
Lý do điều chỉnh: Dự án đang chờ thực hiện thủ tục chấp thuận chuyển
mục đích sử dụng đất trồng lúa sang mục đích khác để thực hiện dự án (dự án có
quy mô chuyển mục đích sử dụng đất trồng lúa trên 10 ha gồm cả đất chuyên
trồng lúa và đất trồng lúa khác nên phải thông qua Hội đồng thẩm định xem xét
và phải thực hiện theo trình tự, thủ tục thẩm định theo quy định tại Quyết định
số 10/2022/QĐ-TTg ngày 06/4/2022 của Thủ tướng Chính phủ, theo đúng quy
định của Luật Đất đai năm 2024).
* Các nội dung khác giữ nguyên như các Quyết định của UBND tỉnh: số
2409/QĐ-UBND ngày 08/7/2021 và số 4009/QĐ-UBND ngày 21/11/2022.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký và thay thế
Quyết định số 4886/QĐ-UBND ngày 21/12/2023 của UBND tỉnh.
Đến hết ngày 30/6/2025, nếu Công ty Cổ phần HT Việt Nga chưa hoàn
thành hồ sơ thuê đất thực hiện dự án thì Quyết định này và các Quyết định của
UBND tỉnh: số 2409/QĐ-UBND ngày 08/7/2021 và số 4009/QĐ-UBND ngày
21/11/2022 không còn hiệu lực pháp lý. UBND tỉnh sẽ không xem xét gia hạn,
điều chỉnh tiến độ thực hiện dự án nếu việc chậm thực hiện hồ sơ, thủ tục thuộc
trách nhiệm của đơn vị và không thuộc trách nhiệm của cơ quan quản lý nhà
nước (trừ trường hợp bất khả kháng theo quy định của pháp luật) và Chủ đầu tư
không được bồi thường, hỗ trợ bất kỳ các khoản kinh phí đã đầu tư, chi phí liên
quan đến dự án.
Điều 3. Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Công Thương,
Kế hoạch và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường, Nông
nghiệp và PTNT; Chủ tịch UBND huyện Vĩnh Lộc; Giám đốc Công ty Cổ phần
HT Việt Nga; Thủ trưởng các ngành, đơn vị có liên quan chịu trách nhiệm thi
hành Quyết định này./.
Nơi nh
ậ
n:
- Như Điều 3 QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (T09.16).
TM. U
Ỷ
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 3646/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa về việc điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Vĩnh Hoà, huyện Vĩnh Lộc

văn bản tiếng việt

downloadQuyết định 3646/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

  • Văn bản liên quan Quyết định 3646/QĐ-UBND
  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
