• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Công văn 3858/VPCP-NN 2024 triển khai kết luận UBTVQH thực hiện NQ chủ trương đầu tư Dự án hồ nước Ka Pét

Ngày cập nhật: Thứ Năm, 06/06/2024 14:20 (GMT+7)
Cơ quan ban hành: Văn phòng Chính phủ
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 3858/VPCP-NN Ngày đăng công báo: Đang cập nhật
Loại văn bản: Công văn Người ký: Mai Thị Thu Vân
Trích yếu: Về việc triển khai kết luận của Ủy ban Thường vụ Quốc hội về việc thực hiện các Nghị quyết của Quốc hội về chủ trương đầu tư Dự án hồ chứa nước Ka Pét (Bình Thuận); chuyển mục đích sử dụng rừng để thực hiện các dự án hồ chứa nước sông Than (Ninh Thuận), dự án hồ chứa nước Bản Mồng (Nghệ An)
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
04/06/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Ngày áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Tài nguyên-Môi trường Đầu tư

TÓM TẮT CÔNG VĂN 3858/VPCP-NN

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Công văn 3858/VPCP-NN

Tải văn bản tiếng Việt (.pdf) Công văn 3858/VPCP-NN PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
VĂN
PHÒNG CHÍNH
PHỦ
_________
Số: 3858/VPCP-NN
V/v triển khai kết luận của Ủy ban
Thường vụ Quốc hội về việc thực hiện
các Nghị quyết của Quốc hội về chủ
trương đầu tư Dự án hồ chứa nước Ka Pét
(Bình Thuận); chuyển mục đích sử dụng
rừng để thực hiện các dự án hồ chứa
nước sông Than (Ninh Thuận), dự án hồ
chứa
nước
Bản
Mồng
(Nghệ
An)
CỘNG
HÒA XÃ
HỘI
CHỦ
NGHĨA
VIỆT
NAM
Độc lập - Tự do - Hạnh phúc
________________________________________
Hà Nội, ngày 04 tháng 6 năm 2024
Kính gửi: - Bộ Tài nguyên và Môi trường;
- Bộ Nông nghiệp và Phát triển nông thôn;
- Ủy ban nhân dân tỉnh Bình Thuận;
- Ủy ban nhân dân tỉnh Ninh Thuận;
- Ủy ban nhân dân tỉnh Nghệ An;
-
Ủy
ban nhân dân
tỉnh
Thanh Hóa.
Triển khai thực hiện kết luận của Ủy ban Thường vụ Quốc hội đối với các
Báo cáo của Chính phủ về việc thực hiện Nghị quyết số 93/2019/QH14 và Nghị quyết
số 101/2023/QH15 của Quốc hội về chủ trương đầu tư dự án Hồ chứa nước Ka Pét,
tỉnh Bình Thuận; Nghị quyết số 135/2020/QH14 của Quốc hội về việc chuyển mục
đích sử dụng rừng để thực hiện dự án Hồ chứa nước sông Than, tỉnh Ninh Thuận,
dự án Hồ chứa nước Bản Mồng, tỉnh Nghệ An (tại Thông báo số 3696/TB-TTKQH
ngày 24 tháng 5 năm 2024 của Tổng Thư ký Quốc hội), Phó Thủ tướng Chính phủ
Trần Lưu Quang có ý kiến như sau:
1. Đối với dự án hồ chứa nước Ka Pét, tỉnh Bình Thuận:
a) Ủy ban nhân dân tỉnh Bình Thuận:
- Chỉ đạo làm rõ nguyên nhân chủ quan, khách quan, trách nhiệm của các
cá nhân, tổ chức trong việc điều tra, đánh giá, lập, phê duyệt báo cáo nghiên cứu
tiền khả thi, báo cáo nghiên cứu khả thi dự án đối với những vấn đề phát sinh dẫn
đến chậm tiến độ dự án.
- Tập trung chỉ đạo các cơ quan, đơn vị có liên quan khẩn trương hoàn thành
hồ sơ Báo cáo nghiên cứu khả thi, Báo cáo đánh giá tác động môi trường bảo đảm
chất lượng, gửi Bộ Tài nguyên và Môi trường, Bộ Nông nghiệp và Phát triển nông
thôn để thẩm định, phê duyệt theo đúng quy định của pháp luật.
- Chủ động phối hợp với Bộ Tài nguyên và Môi trường, Bộ Nông nghiệp
và Phát triển nông thôn khẩn trương hoàn thiện các thủ tục liên quan đến thẩm
định, phê duyệt dự án theo đúng quy định pháp luật.
2
- Tiếp tục rà soát kỹ lưỡng, chính xác về phạm vi thu hồi đất và ảnh hưởng
của dự án; xác định chính xác về đối tượng, số lượng, giá trị đất, tài sản và các
chính sách bồi thường, hỗ trợ tái định cư cần thực hiện theo từng giai đoạn của dự án
và chủ động phối hợp với các cơ quan có liên quan ưu tiên bố trí đủ vốn để thực
hiện dự án, kịp thời giải ngân, thanh toán theo tiến độ thực hiện.
- Thực hiện đầy đủ các nhiệm vụ khác thuộc trách nhiệm của Ủy ban nhân
dân tỉnh Bình Thuận được nêu tại Thông báo số 3696/TB-TTKQH ngày 24 tháng
5 năm 2024 của Tổng Thư ký Quốc hội.
- Chịu trách nhiệm toàn diện trước Chính phủ, Quốc hội về tiến độ thực
hiện, chất lượng, hiệu quả đầu tư của dự án và kinh phí phát sinh (nếu có).
b) Bộ Tài nguyên và Môi trường theo chức năng quản lý nhà nước được
giao chủ động phối hợp, hướng dẫn Ủy ban nhân dân tỉnh Bình Thuận hoàn thiện
hồ sơ Báo cáo đánh giá tác động môi trường; kịp thời tổ chức thẩm định, phê duyệt
ngay sau khi nhận được đủ hồ sơ theo quy định của pháp luật về bảo vệ môi trường.
c) Bộ Nông nghiệp và Phát triển nông thôn theo chức năng quản lý nhà nước
được giao chỉ đạo cơ quan chuyên môn thuộc Bộ chủ động phối hợp, hướng dẫn
cơ quan chức năng của tỉnh Bình Thuận hoàn thiện hồ sơ Báo cáo nghiên cứu khả
thi dự án; kịp thời tổ chức thẩm định ngay sau khi nhận được đủ hồ sơ theo quy
định của pháp luật về xây dựng.
2. Đối với dự án hồ chứa nước Bản Mồng, tỉnh Nghệ An:
a) Bộ Nông nghiệp và Phát triển nông thôn:
- Thực hiện đầy đủ các nhiệm vụ thuộc trách nhiệm của Bộ Nông nghiệp và
Phát triển nông thôn được nêu tại Thông báo số 3696/TB-TTKQH ngày 24 tháng 5
năm 2024 của Tổng Thư ký Quốc hội. Chịu trách nhiệm về tiến độ thực hiện,
chất lượng và hiệu quả của dự án.
- Chủ trì, phối hợp với Ủy ban nhân dân tỉnh Nghệ An, Ủy ban nhân dân tỉnh
Thanh Hóa và các cơ quan có liên quan xây dựng kế hoạch cụ thể triển khai thực
hiện các nhiệm vụ chưa hoàn thành của dự án để làm cơ sở cho Quốc hội giám sát,
nhất là việc chuyển mục đích sử dụng rừng và trồng rừng thay thế.
- Chủ động phối hợp với các cơ quan có liên quan bố trí đủ nguồn vốn để
hoàn thành dứt điểm các hạng mục giai đoạn 1 của dự án và chuẩn bị thủ tục, nguồn
vốn phân bổ cho dự án giai đoạn 2 để hoàn thành đồng bộ các hợp phần của dự án,
nâng cao hiệu quả sử dụng, tránh lãng phí nguồn lực đầu tư công và kể cả đầu tư
của doanh nghiệp.
b) Ủy ban nhân dân tỉnh Thanh Hóa:
- Thực hiện đầy đủ các nhiệm vụ thuộc trách nhiệm của Ủy ban nhân dân
tỉnh Thanh Hóa được nêu tại Thông báo số 3696/TB-TTKQH ngày 24 tháng 5
năm 2024 của Tổng Thư ký Quốc hội.
3
- Khẩn trương bố trí đủ chỉ tiêu đất thủy lợi còn thiếu phục vụ cho dự án
theo đúng quy định của pháp luật, bảo đảm tiến độ thực hiện dự án.
c) Ủy ban nhân dân tỉnh Nghệ An: Thực hiện đầy đủ các nhiệm vụ thuộc
trách nhiệm của Ủy ban nhân dân tỉnh Nghệ An được nêu tại Thông báo số
3696/TB-TTKQH ngày 24 tháng 5 năm 2024 của Tổng Thư ký Quốc hội.
3. Đối với dự án hồ chứa nước Sông Than, tỉnh Ninh Thuận:
Ủy ban nhân dân tỉnh Ninh Thuận: Thực hiện đầy đủ các nhiệm vụ thuộc
trách nhiệm của Ủy ban nhân dân tỉnh Ninh Thuận được nêu tại Thông báo số
3696/TB-TTKQH ngày 24 tháng 5 năm 2024 của Tổng Thư ký Quốc hội; chủ động
phối hợp với Bộ Kế hoạch và Đầu tư và cơ quan có liên quan kịp thời xử lý nguồn
vốn còn thiếu cho dự án, đảm bảo hoàn thành, sớm phát huy hiệu quả dự án và nâng
cao hiệu quả đầu tư công theo kết luận của Ủy ban Thường vụ Quốc hội.
Văn phòng Chính phủ thông báo để các cơ quan liên quan biết, thực hiện./.
Nơi
nhận
:
- Như trên;
- Thủ tướng, các Phó Thủ tướng (để b/c);
- Tổng Thư ký Quốc hội;
- Ủy ban KHCNMT;
- Các Bộ: KHĐT, TC;
- HĐND các tỉnh: Bình Thuận,
Ninh Thuận, Nghệ An, Thanh Hóa;
- VPCP: BTCN, PCN Mai Thị Thu Vân,
các Vụ: KTTH, QHĐP, TH;
-
Lưu:
VT, NN
Tuynh

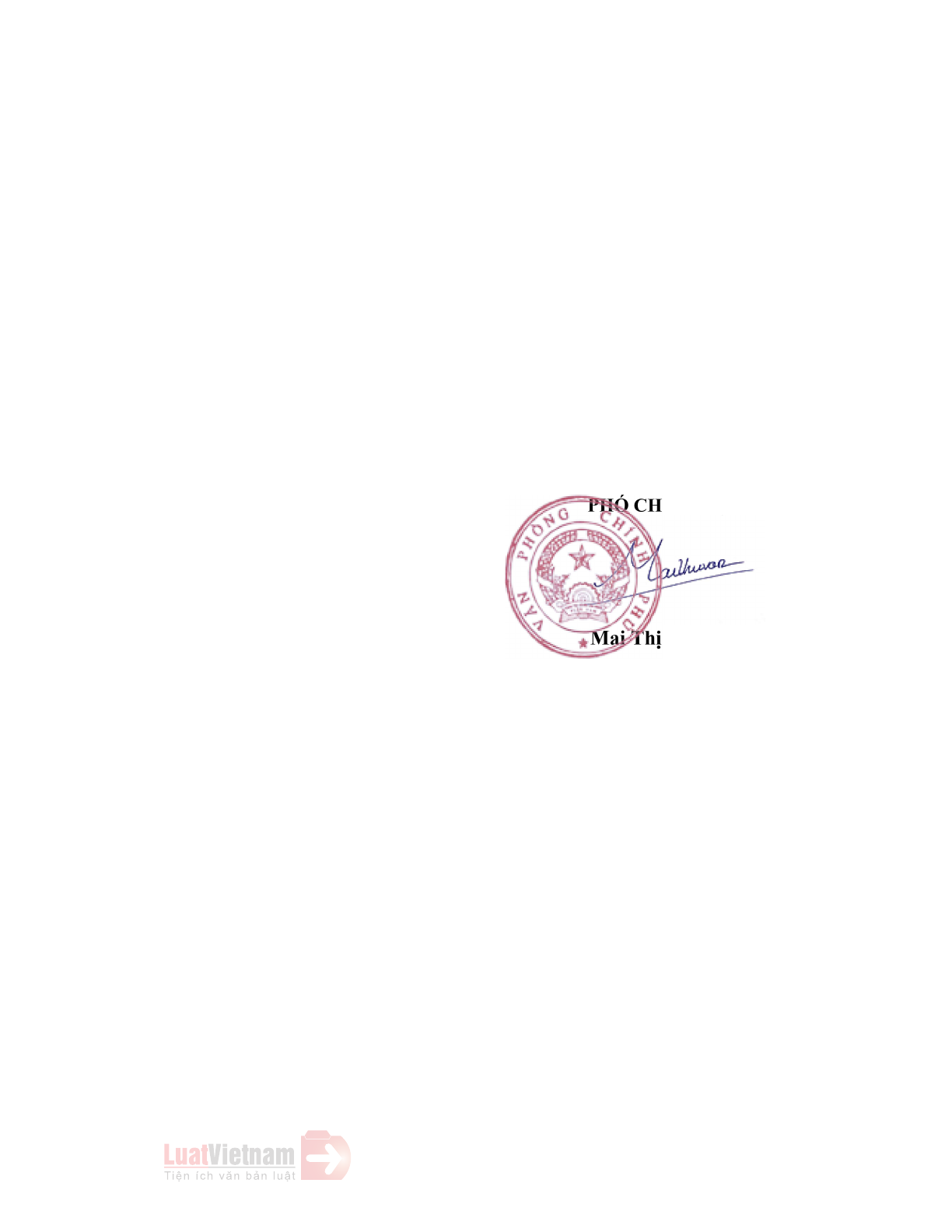

KT.
BỘ
TRƯỞNG,
CHỦ
NHIỆM
PHÓ CHỦ NHIỆM
Mai Thị Thu Vân

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Công văn 3858/VPCP-NN của Văn phòng Chính phủ về việc triển khai kết luận của Ủy ban Thường vụ Quốc hội về việc thực hiện các Nghị quyết của Quốc hội về chủ trương đầu tư Dự án hồ chứa nước Ka Pét (Bình Thuận); chuyển mục đích sử dụng rừng để thực hiện các dự án hồ chứa nước sông Than (Ninh Thuận), dự án hồ chứa nước Bản Mồng (Nghệ An)

văn bản tiếng việt

downloadCông văn 3858/VPCP-NN (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

  • Văn bản cùng chủ đề

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
