• Tổng quan
  • Nội dung
  • VB gốc
  • Tiếng Anh
  • Hiệu lực
  • VB liên quan
  • Lược đồ
  • Nội dung hợp nhất

    Tính năng này chỉ có tại LuatVietnam.vn. Nội dung hợp nhất tổng hợp lại tất cả các quy định còn hiệu lực của văn bản gốc và các văn bản sửa đổi, bổ sung, đính chính... trên một trang. Việc hợp nhất văn bản gốc và những văn bản, Thông tư, Nghị định hướng dẫn khác không làm thay đổi thứ tự điều khoản, nội dung.

    Khách hàng chỉ cần xem Nội dung hợp nhất là có thể nắm bắt toàn bộ quy định hiện hành đang áp dụng, cho dù văn bản gốc đã qua nhiều lần chỉnh sửa, bổ sung.

    =>> Xem hướng dẫn chi tiết cách sử dụng Nội dung hợp nhất

  • Tải về
Lưu
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Theo dõi VB
Đây là tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao . Vui lòng Đăng nhập tài khoản để xem chi tiết.
Ghi chú
Báo lỗi
In

Quyết định 3091/QĐ-UBND Thanh Hóa 2024 điều chỉnh tiến độ dự án xây dựng hạ tầng kỹ thuật Cụm công nghiệp Bãi Trành

Ngày cập nhật: Thứ Năm, 25/07/2024 15:22 (GMT+7)
Cơ quan ban hành: Ủy ban nhân dân tỉnh Thanh Hóa
Số công báo:
Số công báo là mã số ấn phẩm được đăng chính thức trên ấn phẩm thông tin của Nhà nước. Mã số này do Chính phủ thống nhất quản lý.
Đang cập nhật
Số hiệu: 3091/QĐ-UBND Ngày đăng công báo: Đang cập nhật
Loại văn bản: Quyết định Người ký: Mai Xuân Liêm
Trích yếu: Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Bãi Trành, huyện Như Xuân, tỉnh Thanh Hóa
Ngày ban hành:
Ngày ban hành là ngày, tháng, năm văn bản được thông qua hoặc ký ban hành.
24/07/2024
Ngày hết hiệu lực:
Ngày hết hiệu lực là ngày, tháng, năm văn bản chính thức không còn hiệu lực (áp dụng).
Đang cập nhật
Áp dụng:
Ngày áp dụng là ngày, tháng, năm văn bản chính thức có hiệu lực (áp dụng).
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Tình trạng hiệu lực:
Cho biết trạng thái hiệu lực của văn bản đang tra cứu: Chưa áp dụng, Còn hiệu lực, Hết hiệu lực, Hết hiệu lực 1 phần; Đã sửa đổi, Đính chính hay Không còn phù hợp,...
Đã biết
Tiện ích dành cho tài khoản Tiêu chuẩn hoặc Nâng cao. Vui lòng Đăng nhập tài khoản để xem chi tiết.
Lĩnh vực: Xây dựng Đầu tư

TÓM TẮT QUYẾT ĐỊNH 3091/QĐ-UBND

Nội dung tóm tắt đang được cập nhật, Quý khách vui lòng quay lại sau!

Tải Quyết định 3091/QĐ-UBND

Tải văn bản tiếng Việt (.pdf) Quyết định 3091/QĐ-UBND PDF (Bản có dấu đỏ)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Tình trạng hiệu lực: Đã biết
Hiệu lực: Đã biết
Tình trạng hiệu lực: Đã biết
Ủ
Y BAN NHÂN DÂN
TỈNH THANH HÓA
C
Ộ
NG HÒA XÃ H
Ộ
I CH
Ủ
NGHĨA VI
Ệ
Độc lập - Tự do - Hạnh phúc
Số: /QĐ-UBND Thanh Hoá, ngày tháng năm 2024
QUYẾT ĐỊNH
Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật
Cụm công nghiệp Bãi Trành, huyện Như Xuân, tỉnh Thanh Hóa
ỦY BAN NHÂN DÂN TỈNH THANH HÓA
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19 tháng 6 năm 2015;
Luật sửa đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật T ổ chức
chính quyền địa phương ngày 22 tháng 11 năm 2019;
Căn cứ Nghị định số 32/2024/NĐ-CP ngày 15 tháng 3 năm 2024 của
Chính phủ về quản lý, phát triển cụm công nghiệp;
Căn cứ các Quyết định của UBND tỉnh: số 3051/QĐ-UBND ngày 12
tháng 9 năm 2022 về việc thành lập Cụm công nghiệp Bãi Trành, huyện Như
Xuân; số 1987/QĐ-UBND ngày 09 tháng 6 năm 2022 về việc điều chỉnh dự án
đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Bãi Trành, huyện Như Xuân,
tỉnh Thanh Hóa;
Theo đề nghị của Sở Công Thương tại Tờ trình số 865/TTr-SCT ngày 15
tháng 7 năm 2024 (kèm theo hồ sơ đề nghị của chủ đầu tư hạ tầng Cụm công
nghiệp Bãi Trành, huyện Như Xuân và Văn bản tham gia ý kiến của Sở Tài
nguyên và Môi trường; UBND huyện Như Xuân).
QUYẾT ĐỊNH:
Điều 1. Điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ
thuật Cụm công nghiệp Bãi Trành, huyện Như Xuân, tỉnh Thanh Hoá, do Công
ty Cổ phần MAILANDS làm chủ đầu tư (theo Quyết định số 3051/QĐ-UBND
ngày 12 tháng 9 năm 2022 của UBND tỉnh về việc thành lập Cụm công nghiệp
Bãi Trành, huyện Như Xuân, tỉnh Thanh Hoá), cụ thể như sau:
1. Sửa đổi khoản 9, Điều 1, Quyết định số 3051/QĐ-UBND ngày 12
tháng 9 năm 2022 của UBND tỉnh như sau:
“- Trước tháng 7 năm 2024: Hoàn thành quy hoạch chi tiết tỷ lệ 1/500;
Trích đo địa chính (hoặc trích lục khu đất); Đánh giá tác động môi trường
(DTM); Góp ý về phòng cháy và chữa cháy đối với hồ sơ thiết kế cơ sở; Đấu nối
2
cấp điện; Cấp nước, Giao thông, Thu gom rác thải, Hoàn thành hồ sơ dự án
Thẩm định Báo cáo nghiên cứu khả thi.
- Trước tháng 10 năm 2024: Hoàn thành lập và phê duyệt kế hoạch sử
dụng đất năm 2024, Hoàn thành chuyển đổi đất rừng, đất lúa; Hoàn thành việc
nộp tiền trồng rừng thay thế, nộp tiền đất lúa; Hoàn thành hồ sơ Thẩm duyệt
PCCC; Thiết kế bản vẽ thi công.
- Trước tháng 6 năm 2025: Hoàn thành công tác đền bù, giải phóng mặt
bằng; Hoàn thành nộp hồ sơ thuê đất, Hoàn thành thuê đất với với Nhà nước.
Cấp giấy phép xây dựng; Thực hiện khởi xây dựng công trình;
- Trước tháng 12 năm 2025: Hoàn thành thủ tục định giá đất, ký hợp đồng
thuê đất, Bàn giao đất tại thực địa; Cấpgiấychứng nhậnquyềnsửdụng đất.
- Trước ngày 30/6/2026: Hoàn thành đầu tư xây dựng hạ tầng kỹ thuật
CCN; Lập và phê duyệt Quy chế cung cấp, quản lý các dịch vụ công cộng, tiện
ích trong CCN (đảm bảo đủ điều kiện cho nhà đầu tư thứ cấp thuê đất để sản
xuất kinh doanh trong CCN).
- Từ Quý III năm 2026: Tiến hành thu hút các dự án thứ cấp đầu tư vào
cụm công nghiệp.”
Lý do: Dự án chậm tiến độ vì nguyên nhân khách quan (không thuộc trách
nhiệm của chủ đầu tư), do đến ngày 14/3/2024 dự án mới được HĐND tỉnh thông
qua danh mục các công trình, dự án phải thu hồi đất chuyển mục đích sử dụng đất
trồng lúa và quyết định chủ trương chuyển mục đích sử dụng rừng trên địa bàn
tỉnh đợt 2, năm 2024 (tại Nghị quyết số 515/NQ-HĐND ngày 14/3/2024 của
HĐND tỉnh) và đến nay dự án vẫn chưa có trong Kế hoạch sử dụng đất năm 2024
huyện Như Xuân (sau khi được HĐND tỉnh phê duyệt danh mục thu hồi đất,
UBND huyện Như Xuân đang thực hiện thủ tục cập nhật, bổ sung vào Kế hoạch
sử dụng đất năm 2024). Vì vậy, cần thiết phải điều chỉnh tiến độ thực hiện dự án
mới có cơ sở để thực hiện công tác GPMB và các bước tiếp theo thực hiện dự án.
2. Sửa đổi Điều 4, Quyết định số 3051/QĐ-UBND ngày 12 tháng 9 năm
2022 của UBND tỉnh như sau:
“Quyết định này có hiệu lực thi hành kể từ ngày ký ban hành. Yêu cầu
Chủ đầu tư triển khai thực hiện dự án đúng tiến độ theo quy định, n ếu Ch ủ đầu
tư không triển khai thực hiện dự án đúng tiến độ theo quy định hoặc đến hết
ngày 31 tháng 12 năm 2025, Chủ đầu tư không hoàn thành thủ tục giao đất,
cho thuê đất dự án thì Quyết định này và Quyết định số 3051/QĐ-UBND ngày
12 tháng 9 năm 2022 của UBND tỉnh không còn giá trị pháp lý. UBND tỉnh sẽ
không xem xét gia hạn tiến độ thực hiện dự án nếu không thuộc trách nhiệm của
cơ quan quản lý nhà nước (trừ trường hợp bất khả kháng theo quy định của
pháp luật) và Chủ đầu tư không được bồi thường, hỗ trợ bất kỳ các khoản kinh
phí đã đầu tư, chi phí liên quan đến dự án.”
Lý do: Việc Chủ đầu tư không hoàn thành thủ tục về đầu tư, xây dựng
theo quy định trong thời gian 18 tháng kể từ ngày ký Quyết định số 3051/QĐ-
3

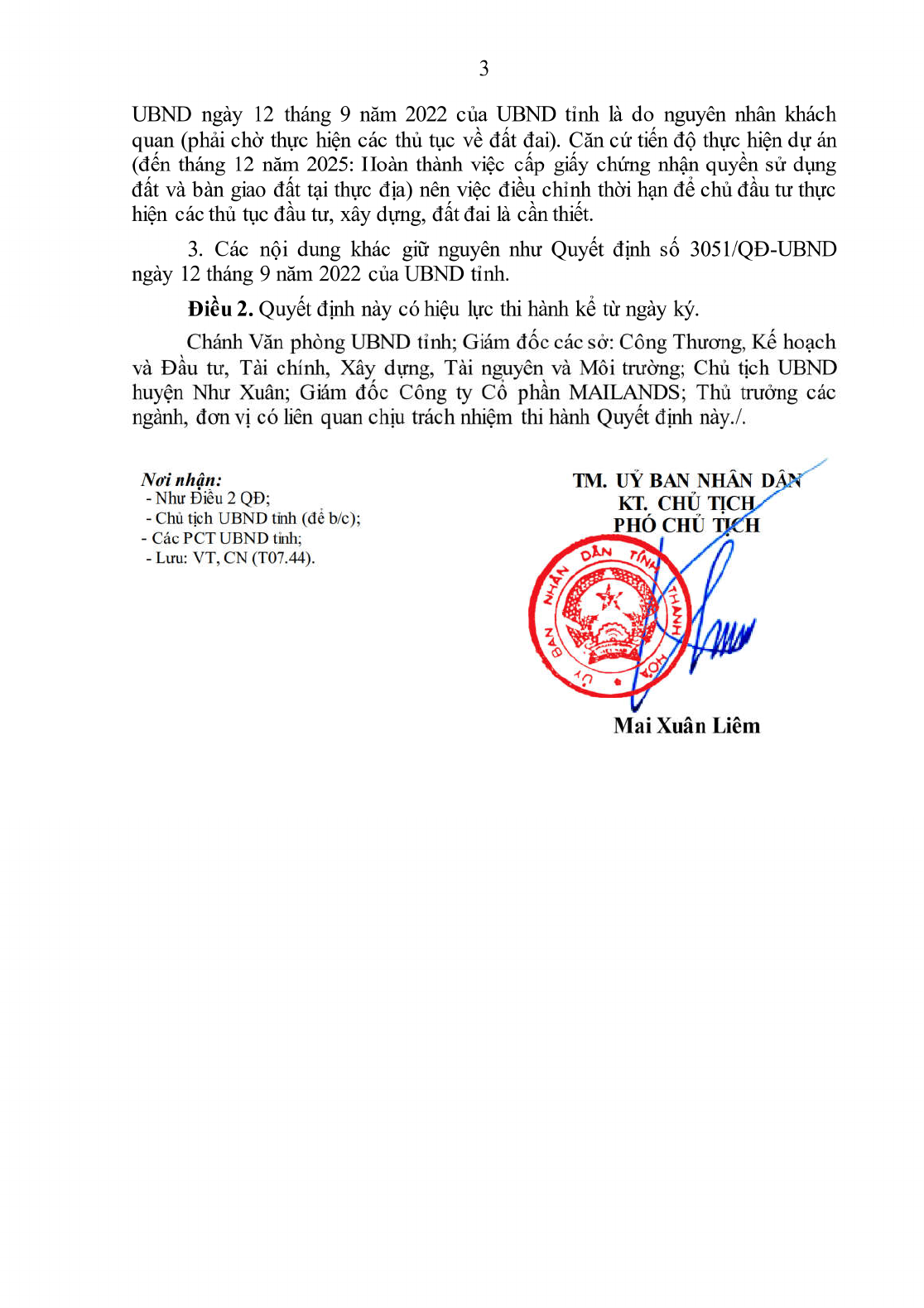

UBND ngày 12 tháng 9 năm 2022 của UBND tỉnh là do nguyên nhân khách
quan (phải chờ thực hiện các thủ tục về đất đai). Căn cứ tiến độ thực hiện dự án
(đến tháng 12 năm 2025: Hoàn thành việc cấp giấy chứng nhận quyền sử dụng
đất và bàn giao đất tại thực địa) nên việc điều chỉnh thời hạn để chủ đầu tư thực
hiện các thủ tục đầu tư, xây dựng, đất đai là cần thiết.
3. Các nội dung khác giữ nguyên như Quyết định số 3051/QĐ-UBND
ngày 12 tháng 9 năm 2022 của UBND tỉnh.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Chánh Văn phòng UBND tỉnh; Giám đốc các sở: Công Thương, Kế hoạch
và Đầu tư, Tài chính, Xây dựng, Tài nguyên và Môi trường; Chủ tịch UBND
huyện Như Xuân; Giám đốc Công ty Cổ phần MAILANDS; Thủ trưởng các
ngành, đơn vị có liên quan chịu trách nhiệm thi hành Quyết định này./.
Nơi nhận:
- Như Điều 2 QĐ;
- Chủ tịch UBND tỉnh (để b/c);
- Các PCT UBND tỉnh;
- Lưu: VT, CN (T07.44).
TM. U
Ỷ
BAN NHÂN DÂN
KT. CHỦ TỊCH
PHÓ CHỦ TỊCH
Mai Xuân Liêm

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Quyết định 3091/QĐ-UBND của Ủy ban nhân dân tỉnh Thanh Hóa điều chỉnh tiến độ thực hiện dự án đầu tư xây dựng hạ tầng kỹ thuật Cụm công nghiệp Bãi Trành, huyện Như Xuân, tỉnh Thanh Hóa

văn bản tiếng việt

downloadQuyết định 3091/QĐ-UBND (Bản PDF)

Vui lòng Đăng nhập để tải văn bản. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

văn bản TIẾNG ANH

* Lưu ý: Để đọc được văn bản tải trên Luatvietnam.vn, bạn cần cài phần mềm đọc file DOC, DOCX và phần mềm đọc file PDF.

Bạn chưa Đăng nhập thành viên.

Đây là tiện ích dành cho tài khoản thành viên. Vui lòng Đăng nhập để xem chi tiết. Nếu chưa có tài khoản, vui lòng Đăng ký tại đây!

Từ khóa liên quan: Quyết định 3051/QĐ-UBND

văn bản cùng lĩnh vực

văn bản mới nhất

CHÍNH SÁCH BẢO VỆ DỮ LIỆU CÁ NHÂN
Yêu cầu hỗ trợYêu cầu hỗ trợ
Chú thích màu chỉ dẫn
Chú thích màu chỉ dẫn:
Các nội dung của VB này được VB khác thay đổi, hướng dẫn sẽ được làm nổi bật bằng các màu sắc:
Sửa đổi, bổ sung, đính chính
Thay thế
Hướng dẫn
Bãi bỏ
Bãi bỏ cụm từ
Bình luận
Click vào nội dung được bôi màu để xem chi tiết.
×
